Rekonstrukce č.p. 187 v letech 2023/24
Učebna 203 - Rohová učebna v přízemí - Často nazývaná "plesnivá", "plesnivka"
Učebna byla celkově vybydlená. Stěny a podlahy byly vlhké a z místnosti se šířil zápach plísně.

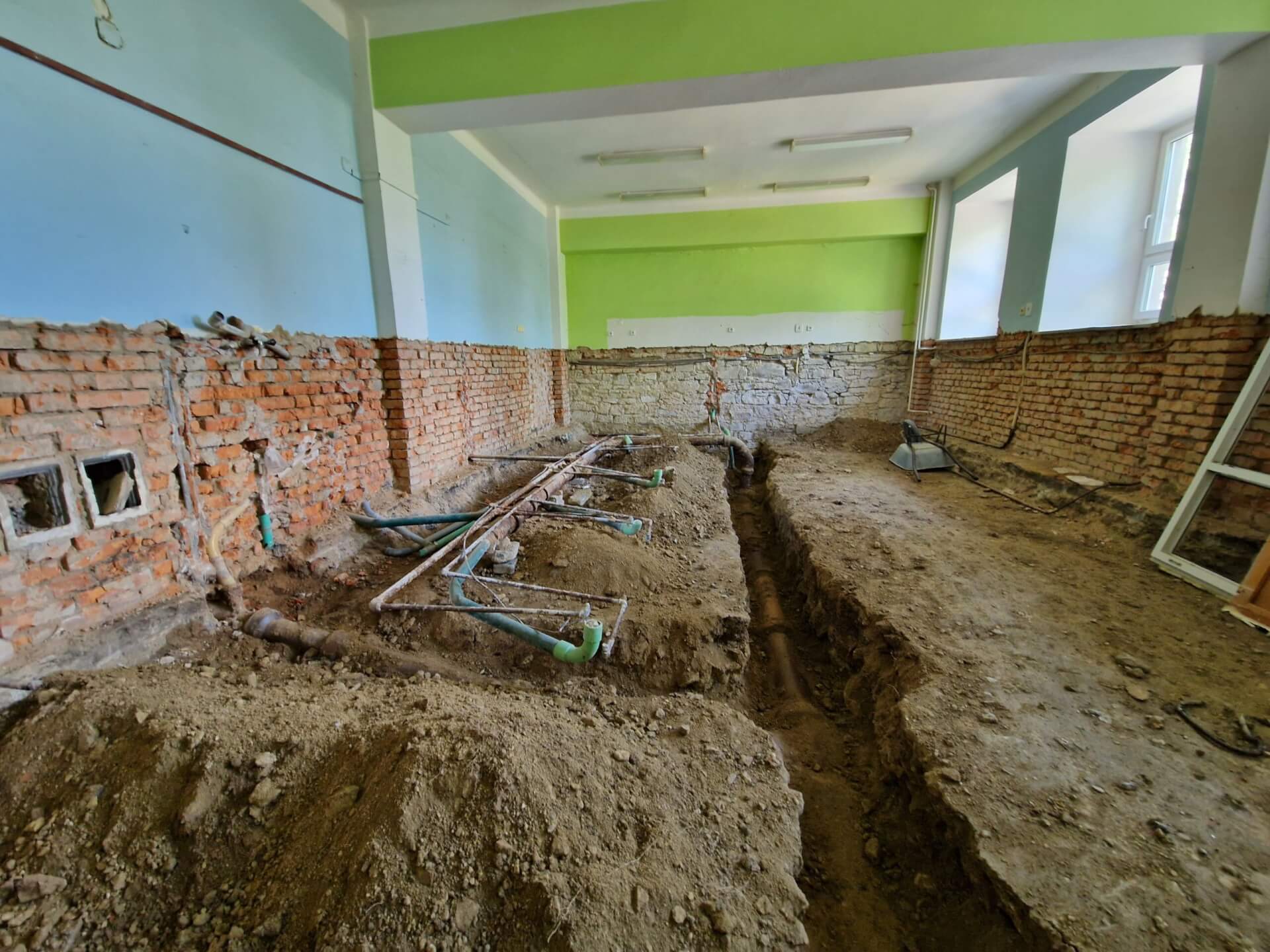

Při rekonstrukci došlo k vykopání podlahy, kde byly objevena různá potrubí, jejichž smysl již neznáme. Byla upravena hlavní kanalizační trubka. Bylo odebráno asi 40 cm zásypu podlahy. Prostor byl vysypán kameny a umístěna odvětrávací trubka napojena komín, kam byla umístěna odvětrávací plastová trubka.
Další vrstva je betonová podlaha, která byla odizolována proti radonu asfaltovými pásy. Podlaha byla vyrovnána suchým podlahovým systémem.

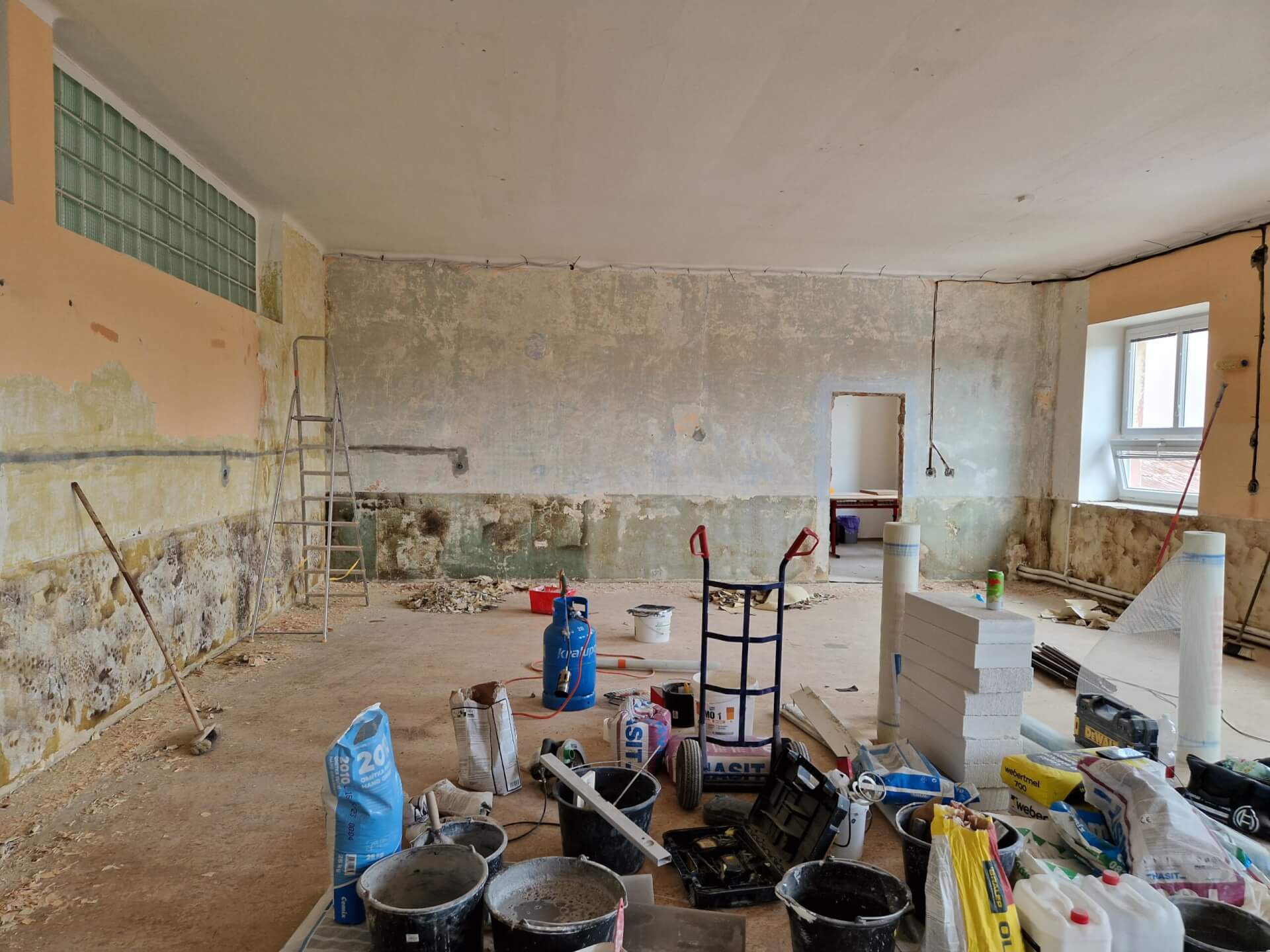

V místnosti došlo k přeložení umyvadla včetně přívodu teplé vody, přizdění (a z druhé strany zazdění) průchodu do sousedního kabinetu), kompletně byla přeložena elektroinstalace a datové rozvody včetně chrániček pod budoucí katedru. Stěny byly kompletně oškrábány a znovu vyštukovány včetně nových obkladů parapetů.
V tuto chvíli chybí pouze koupit nové dveře, dokončit internetové připojení, zopakovat výmalbu a vybavit učebnu.

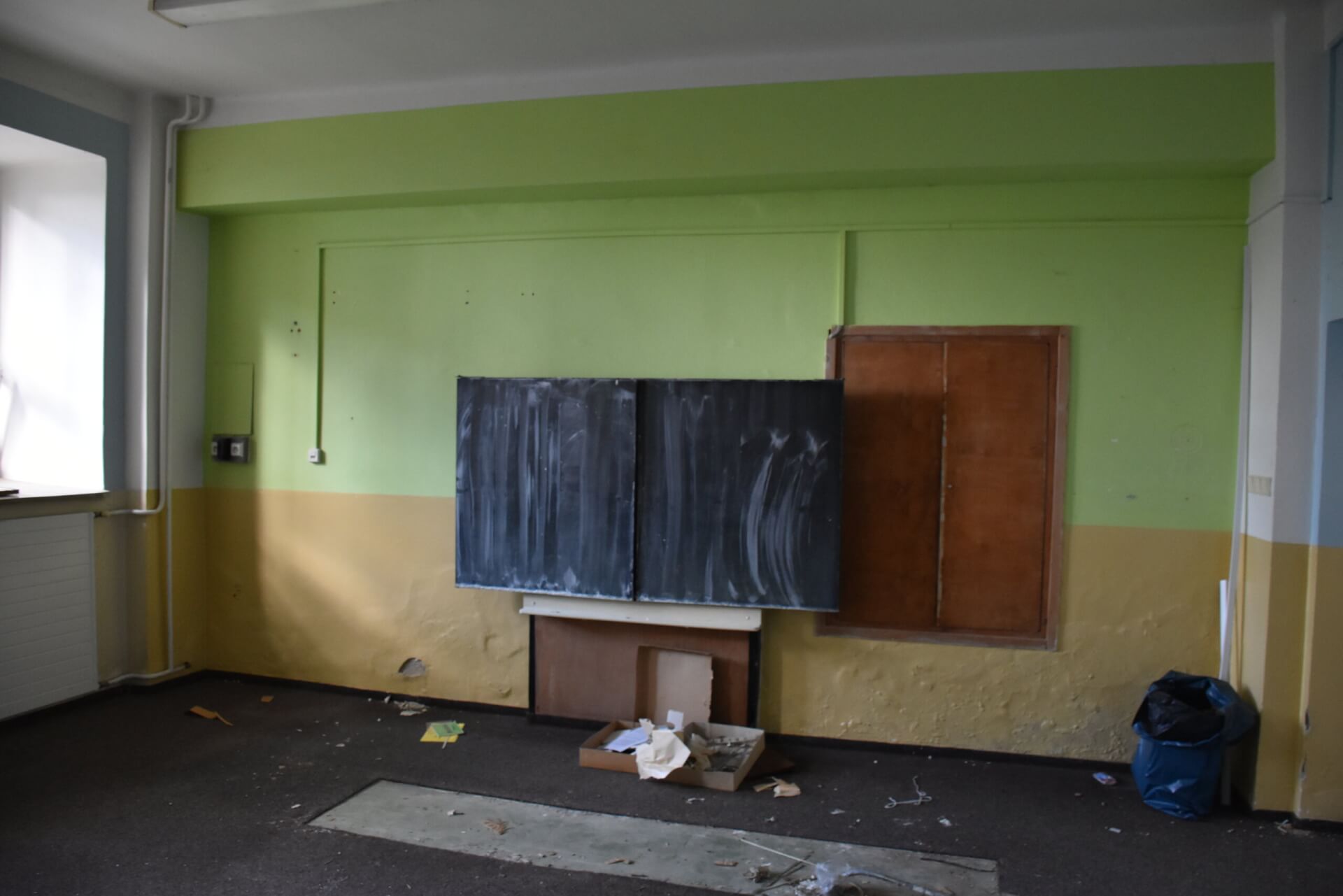

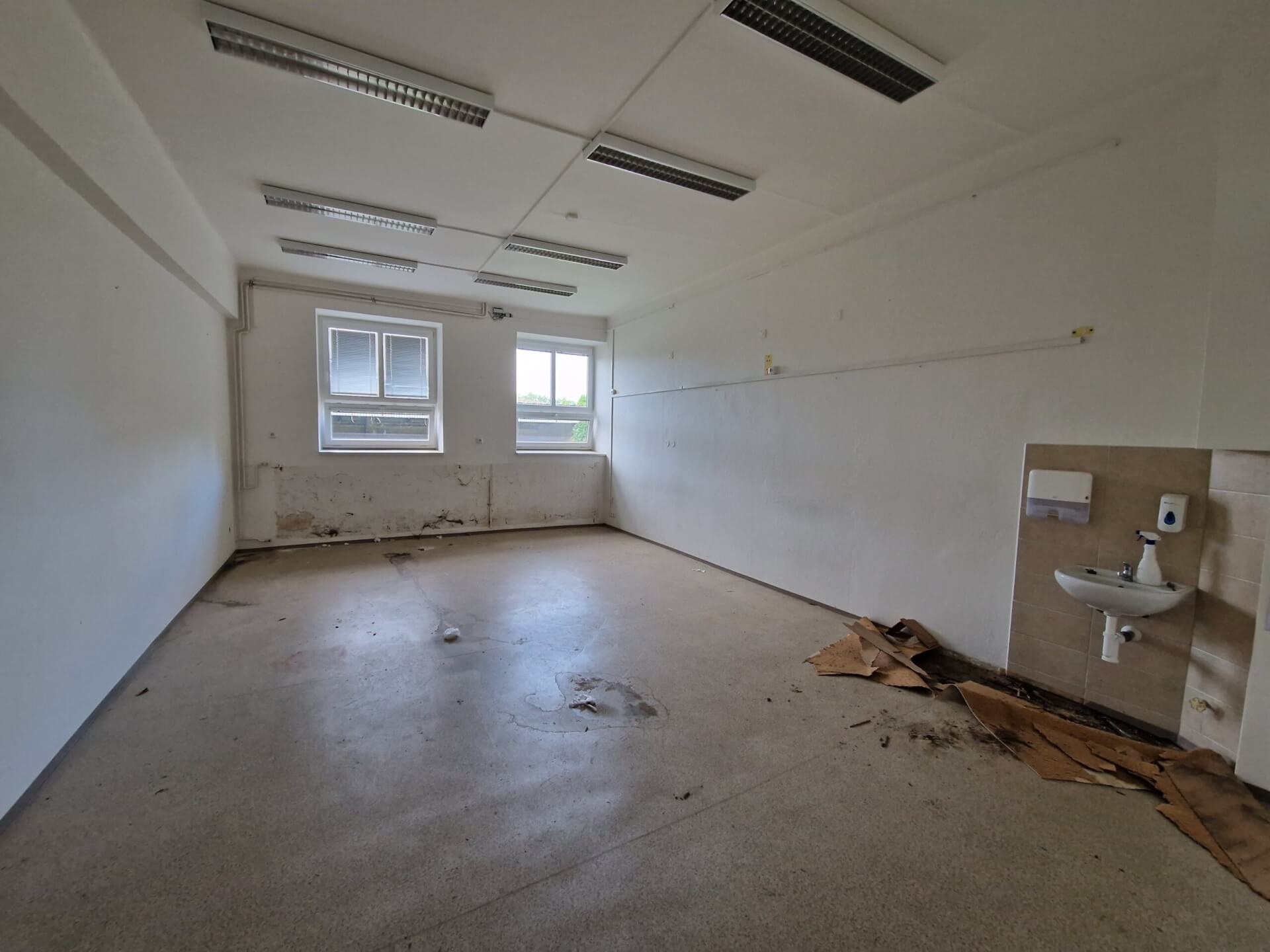

Před

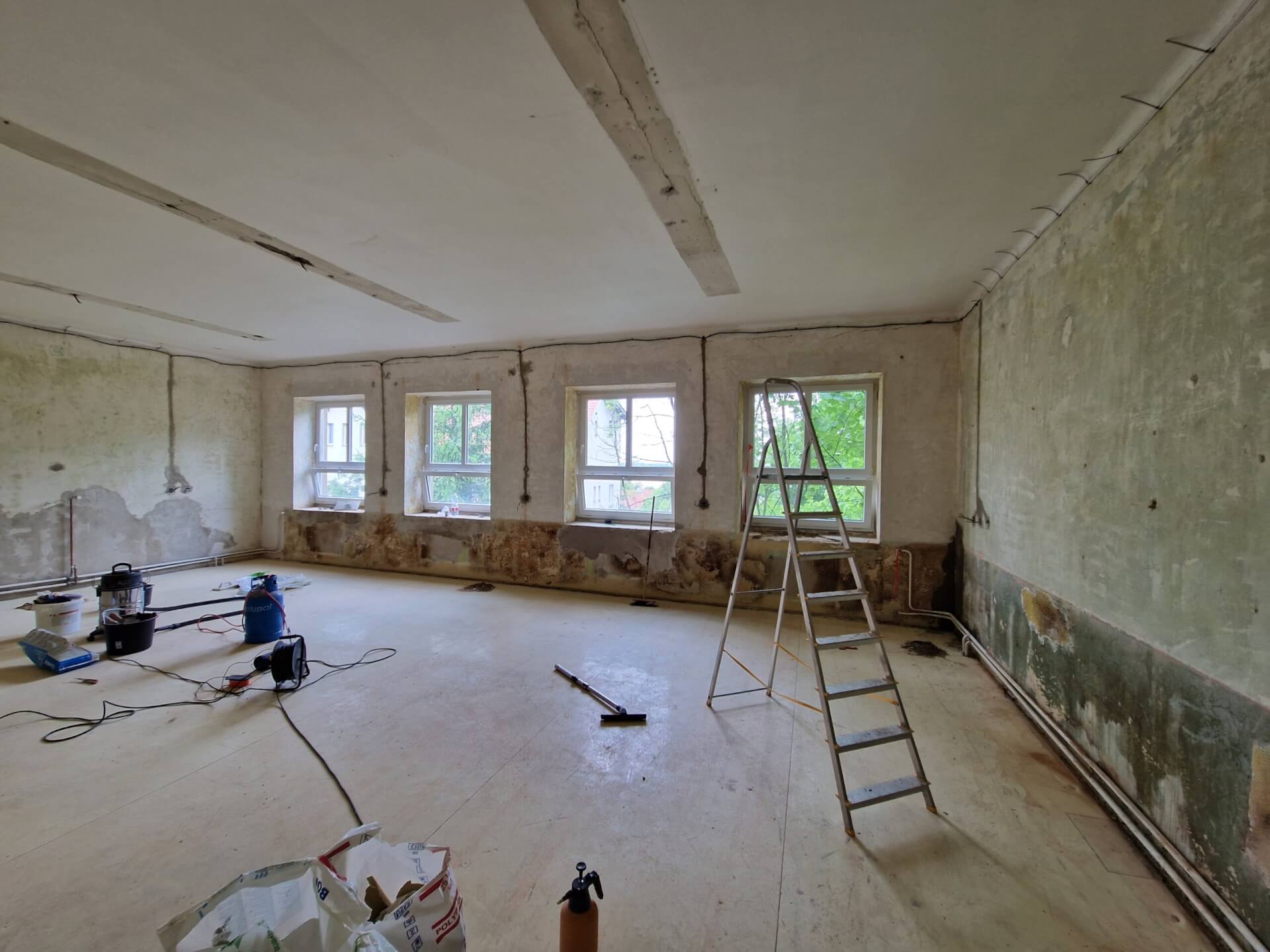

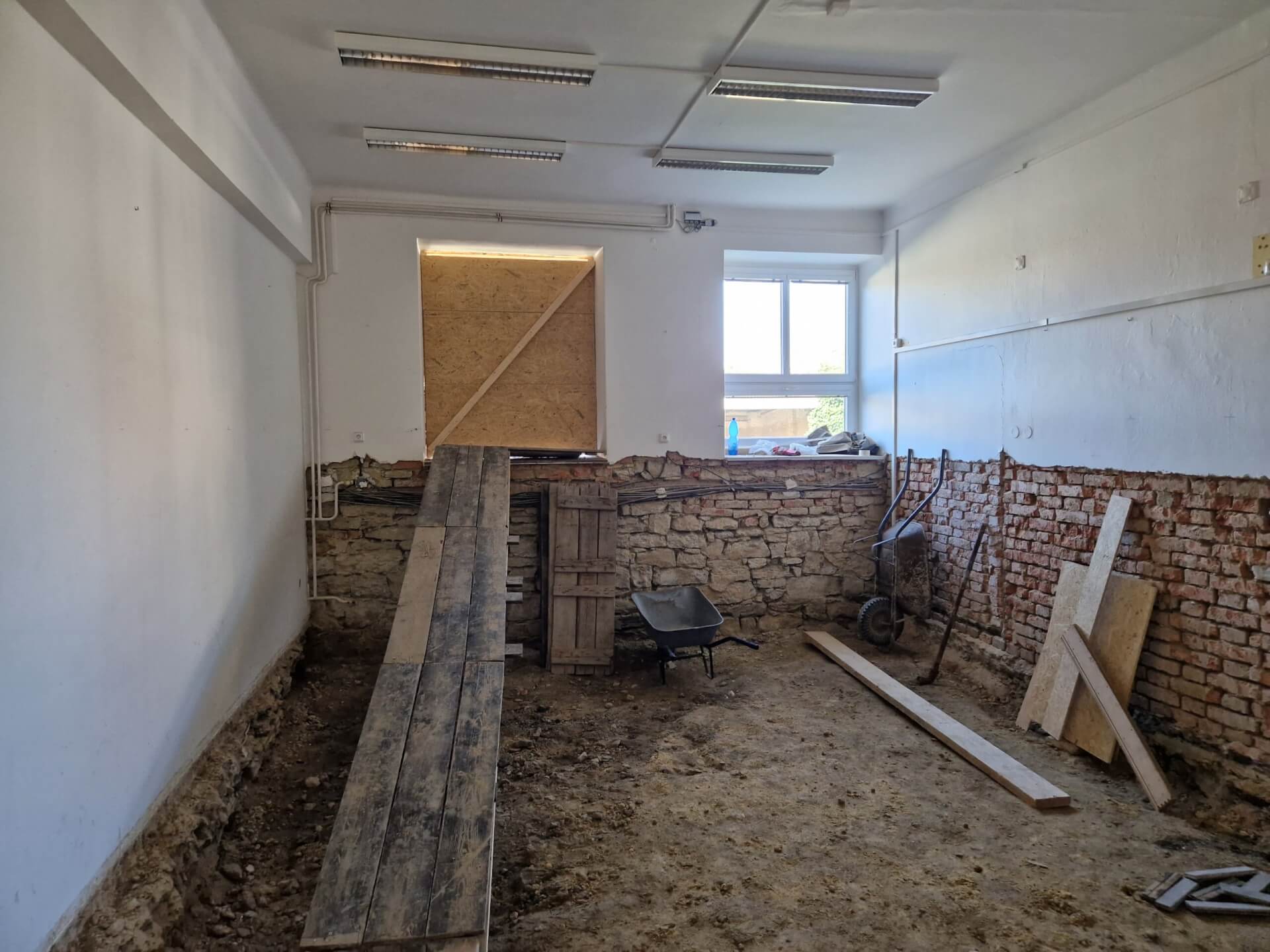

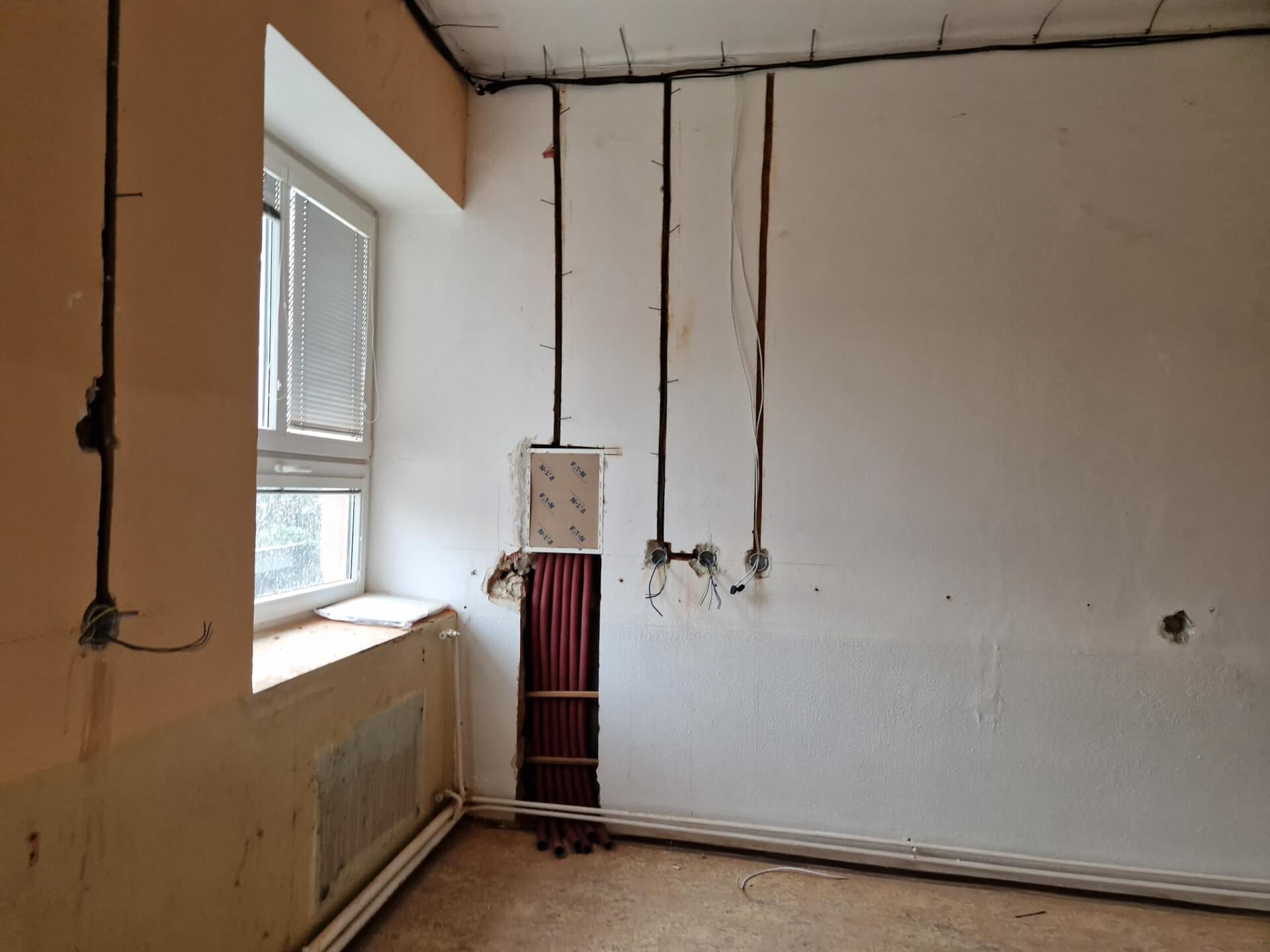

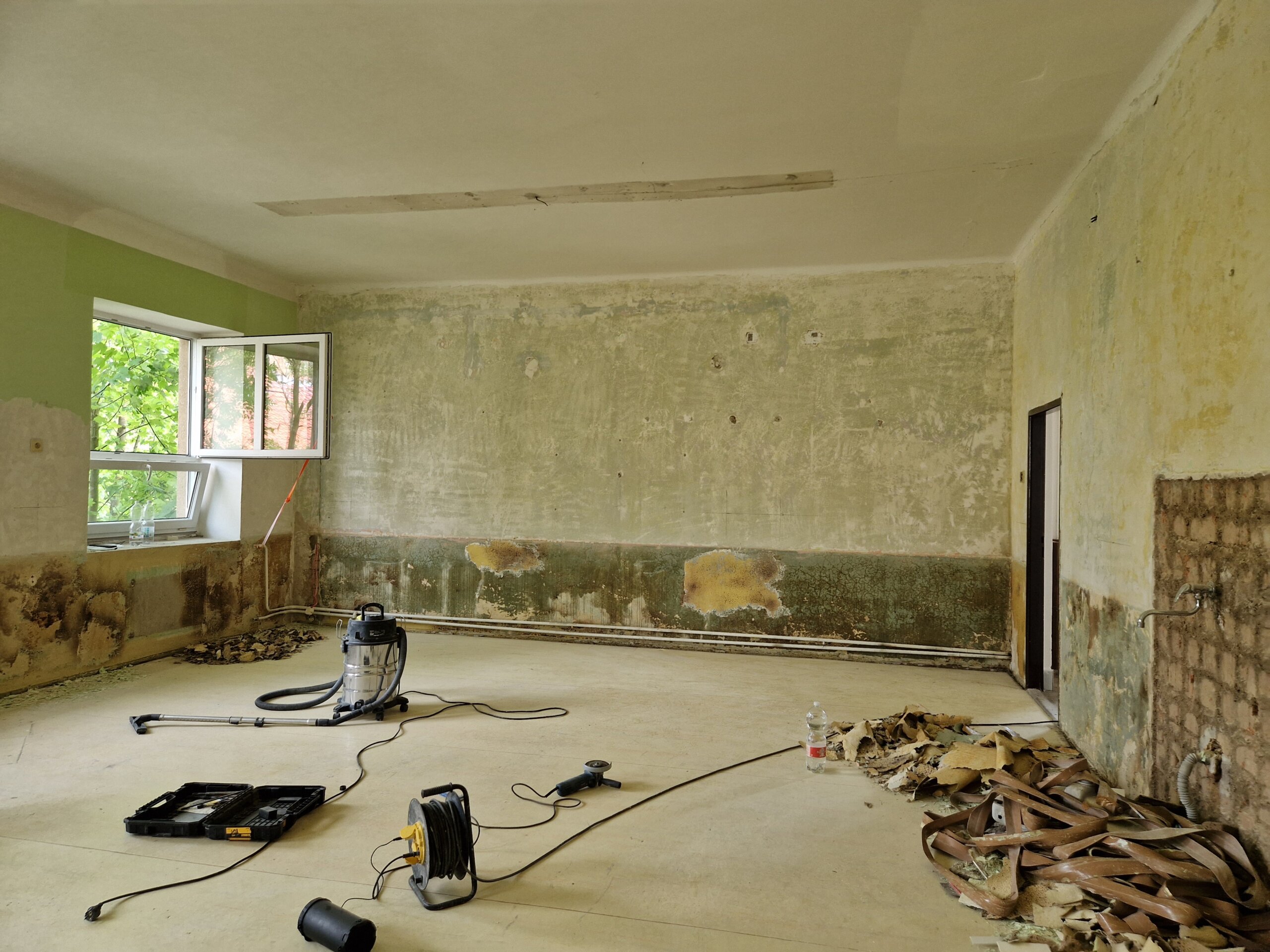

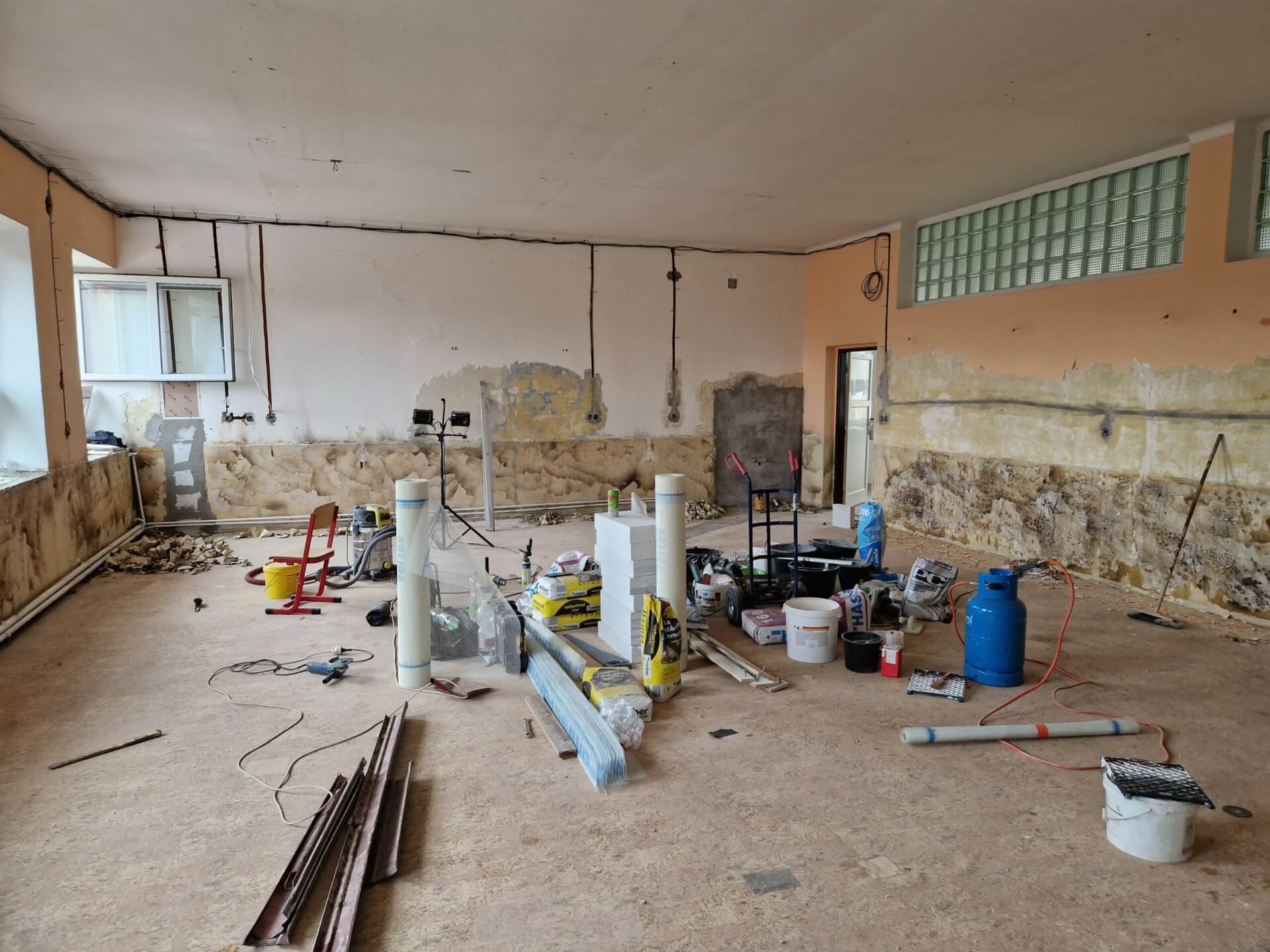

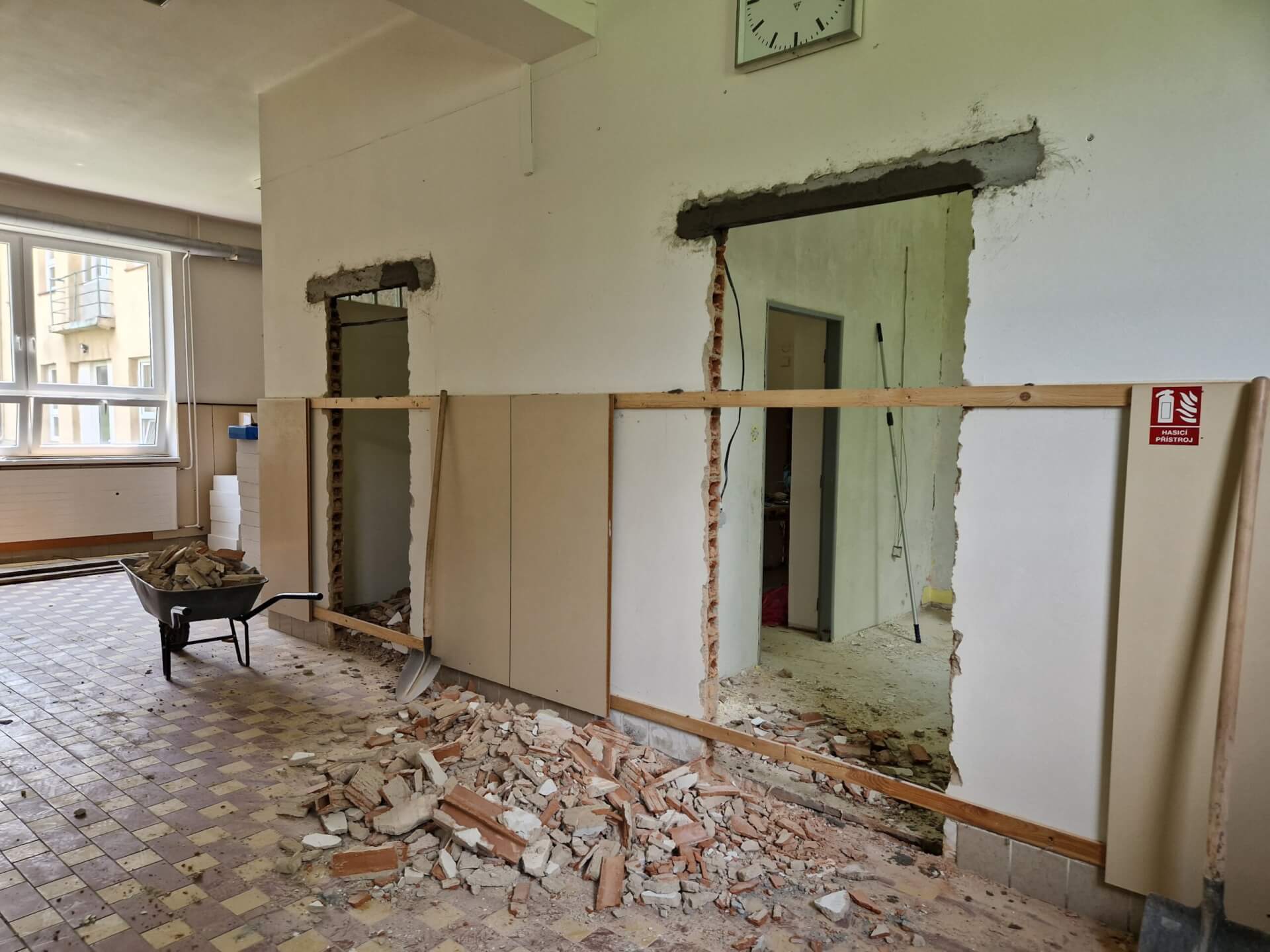

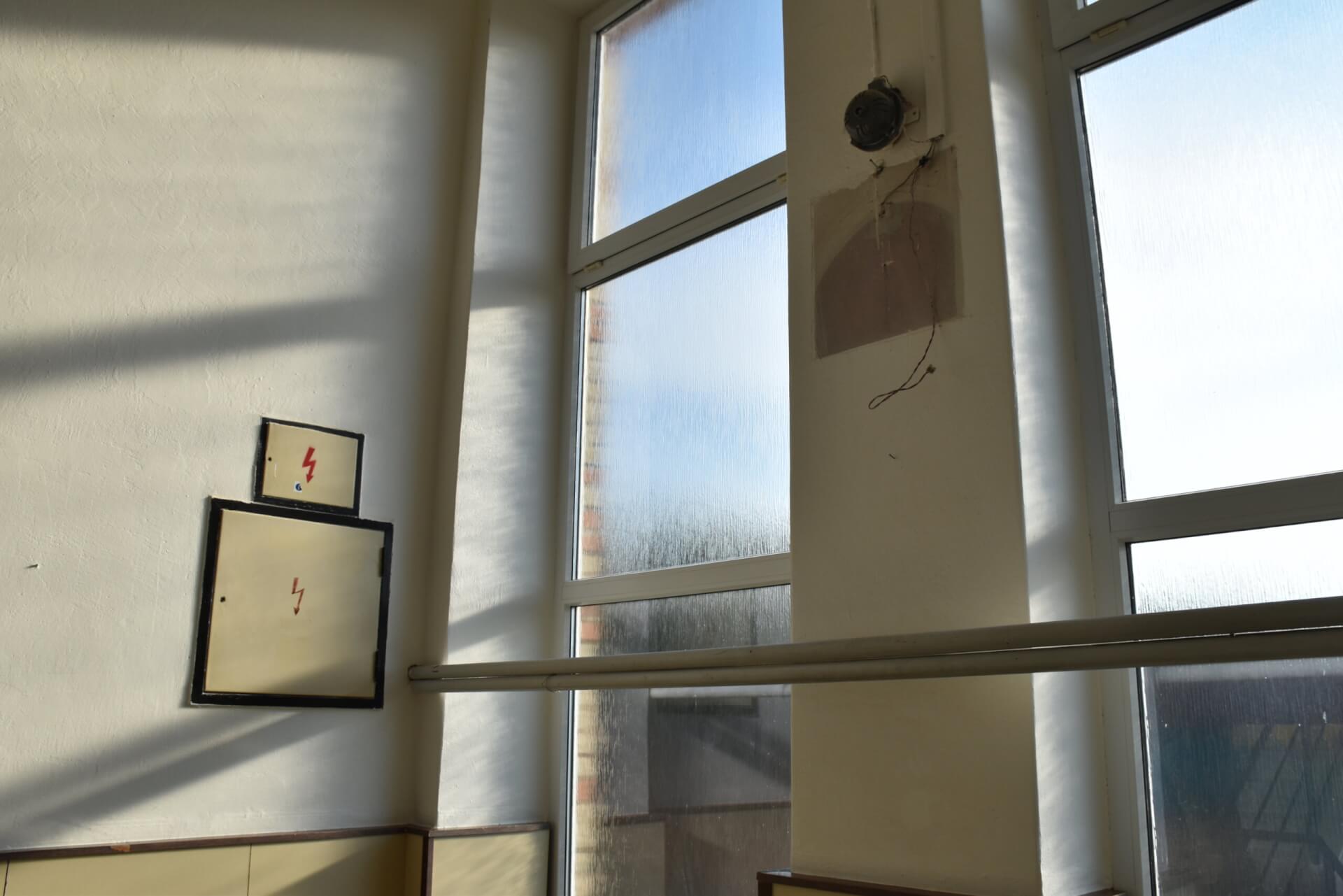

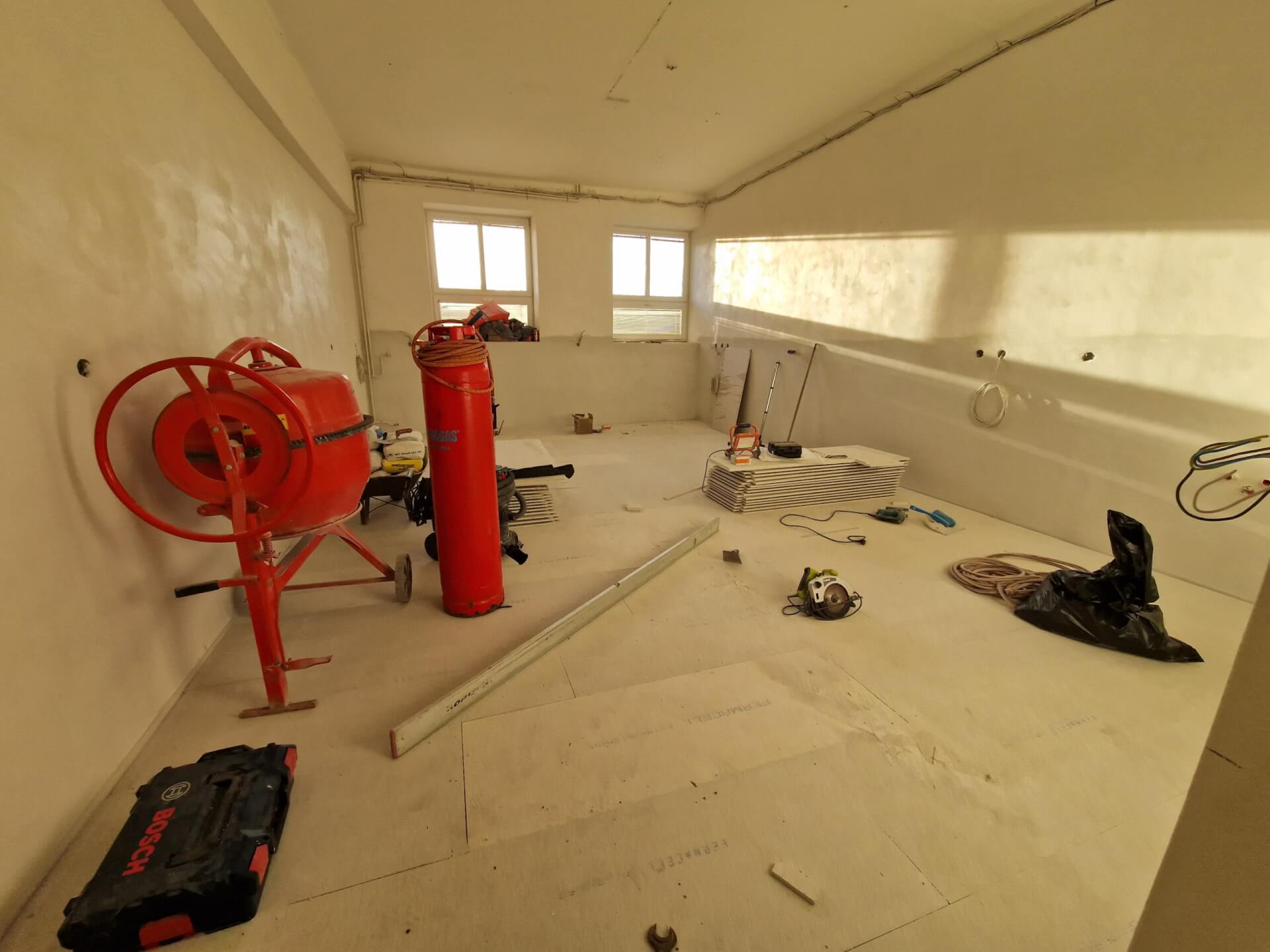

Během

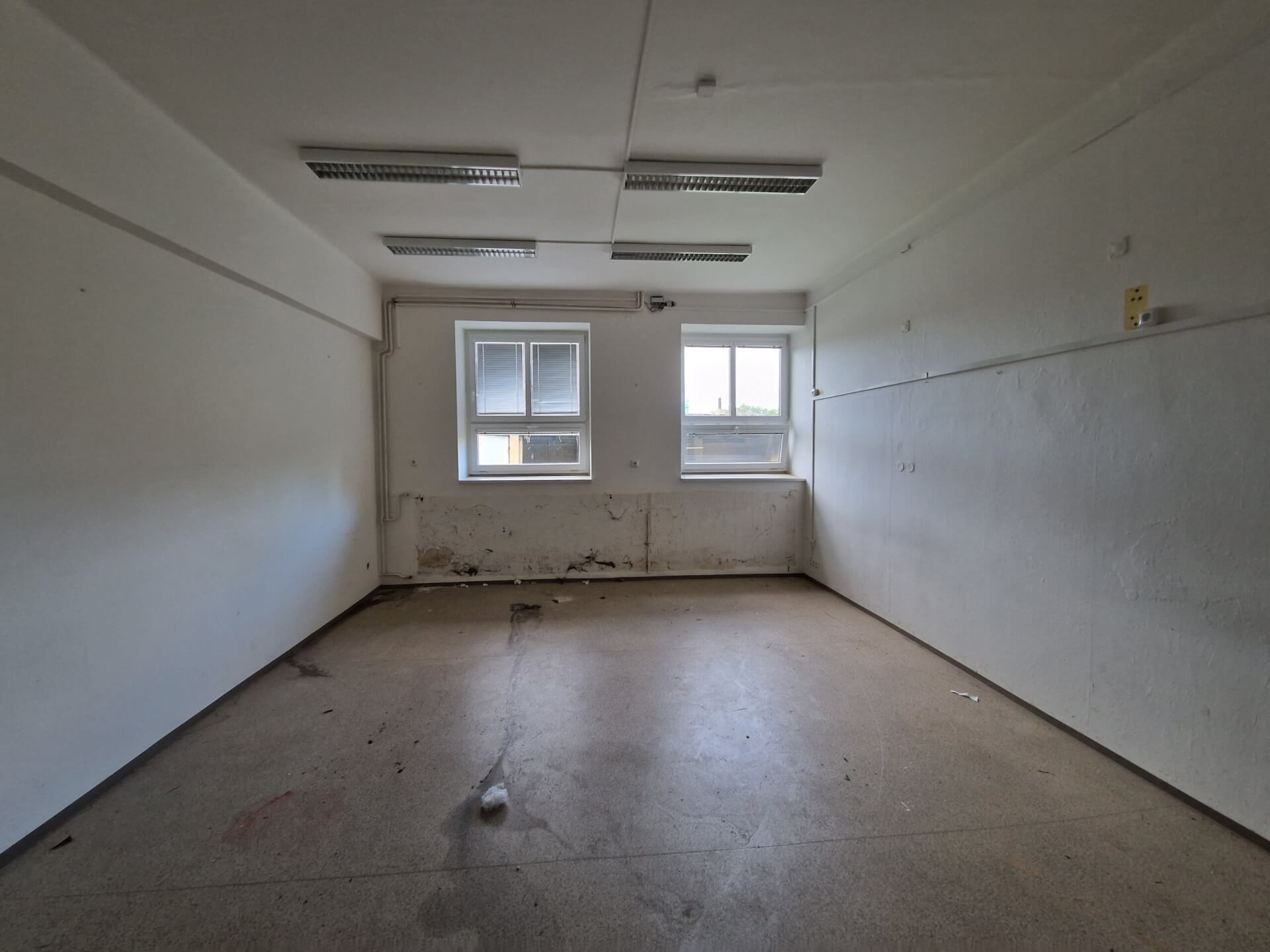

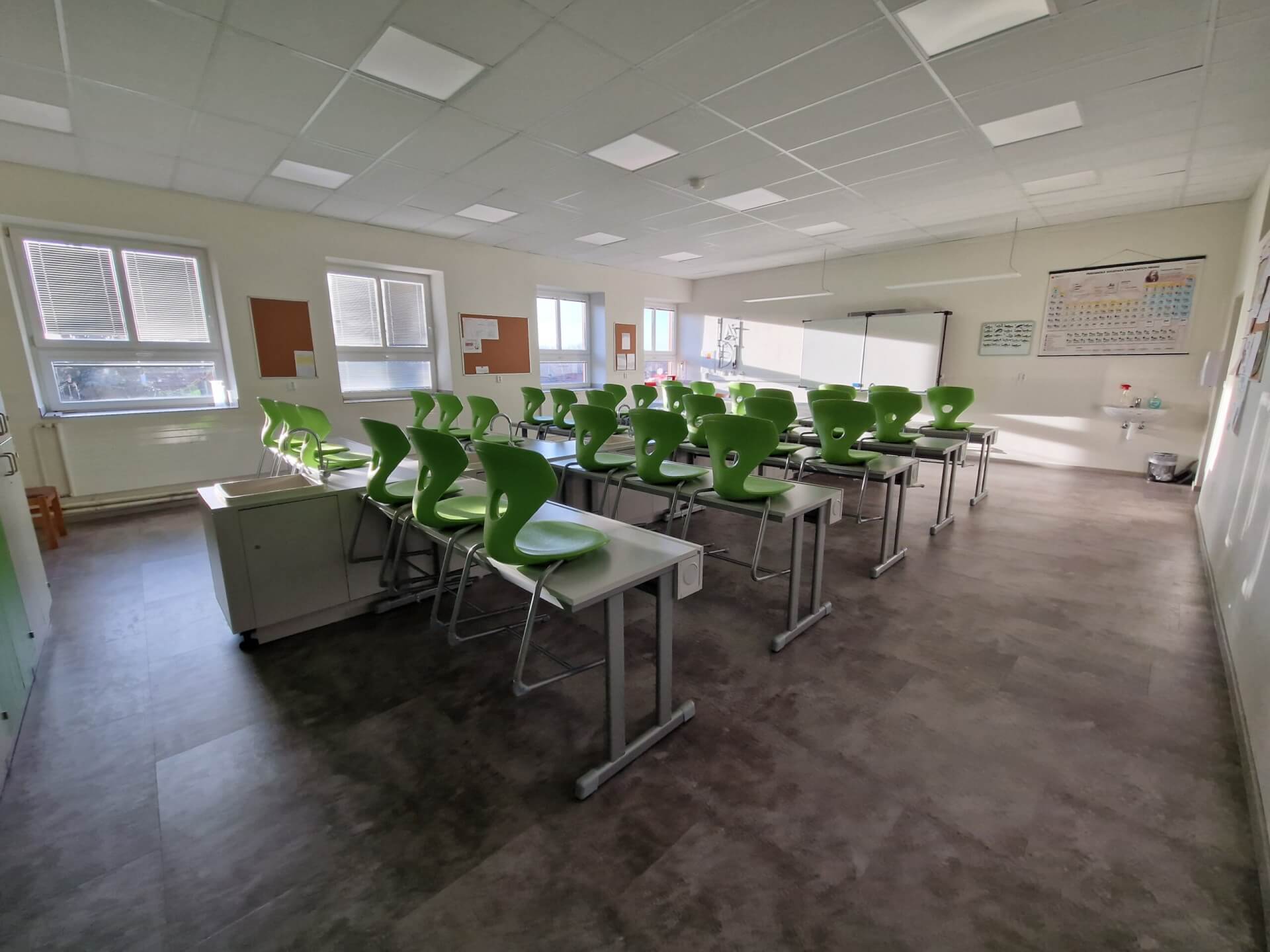

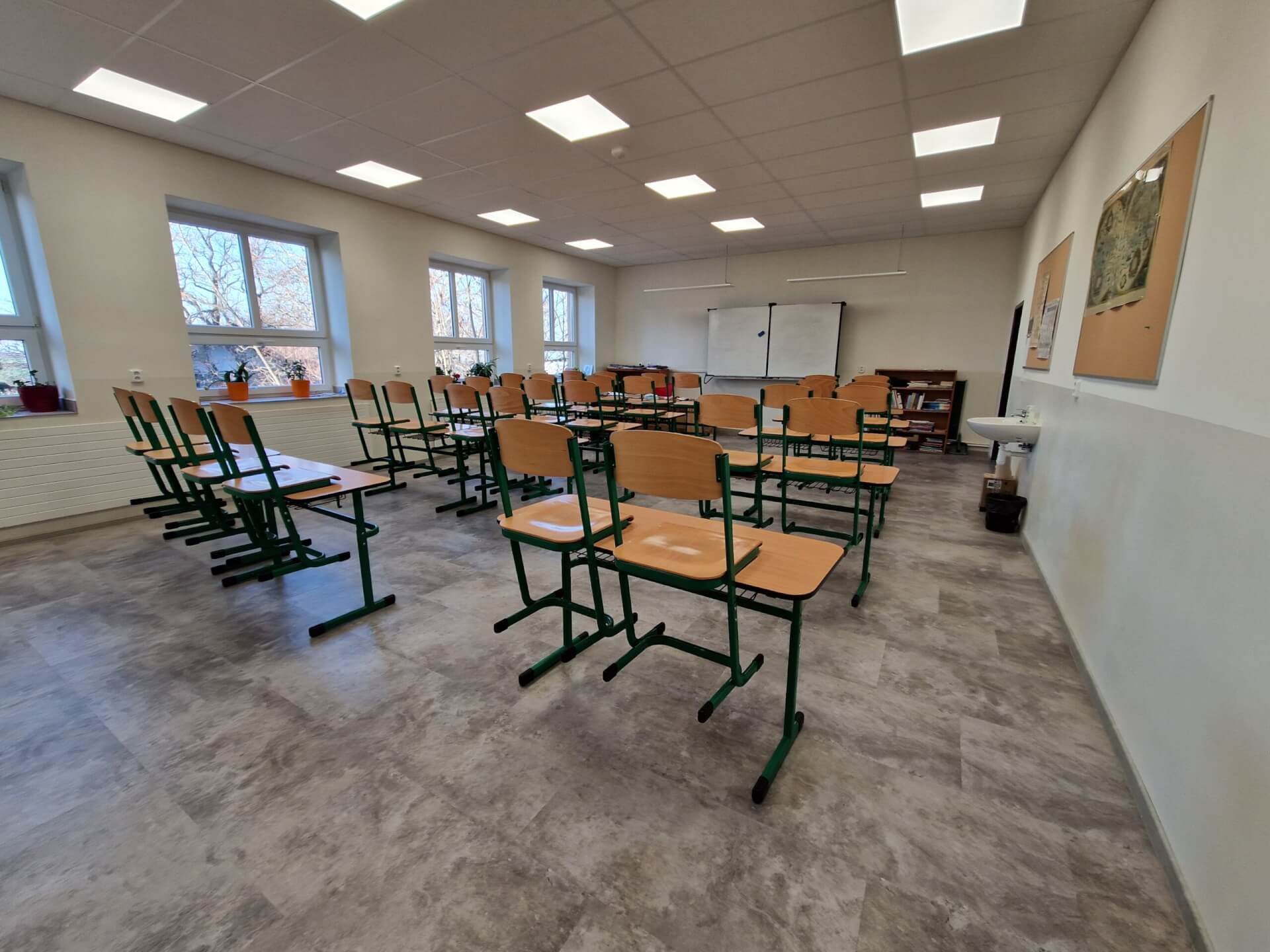

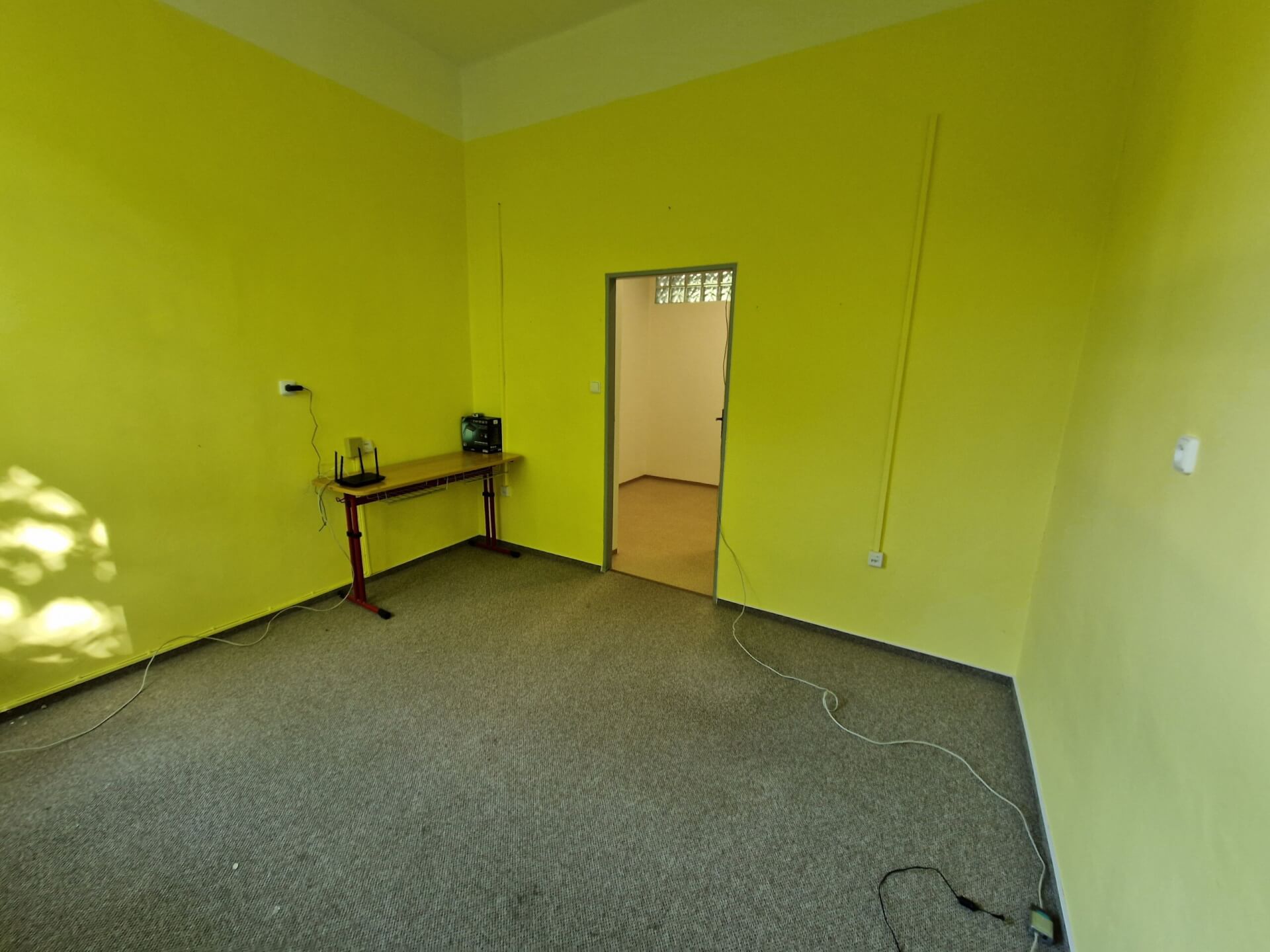

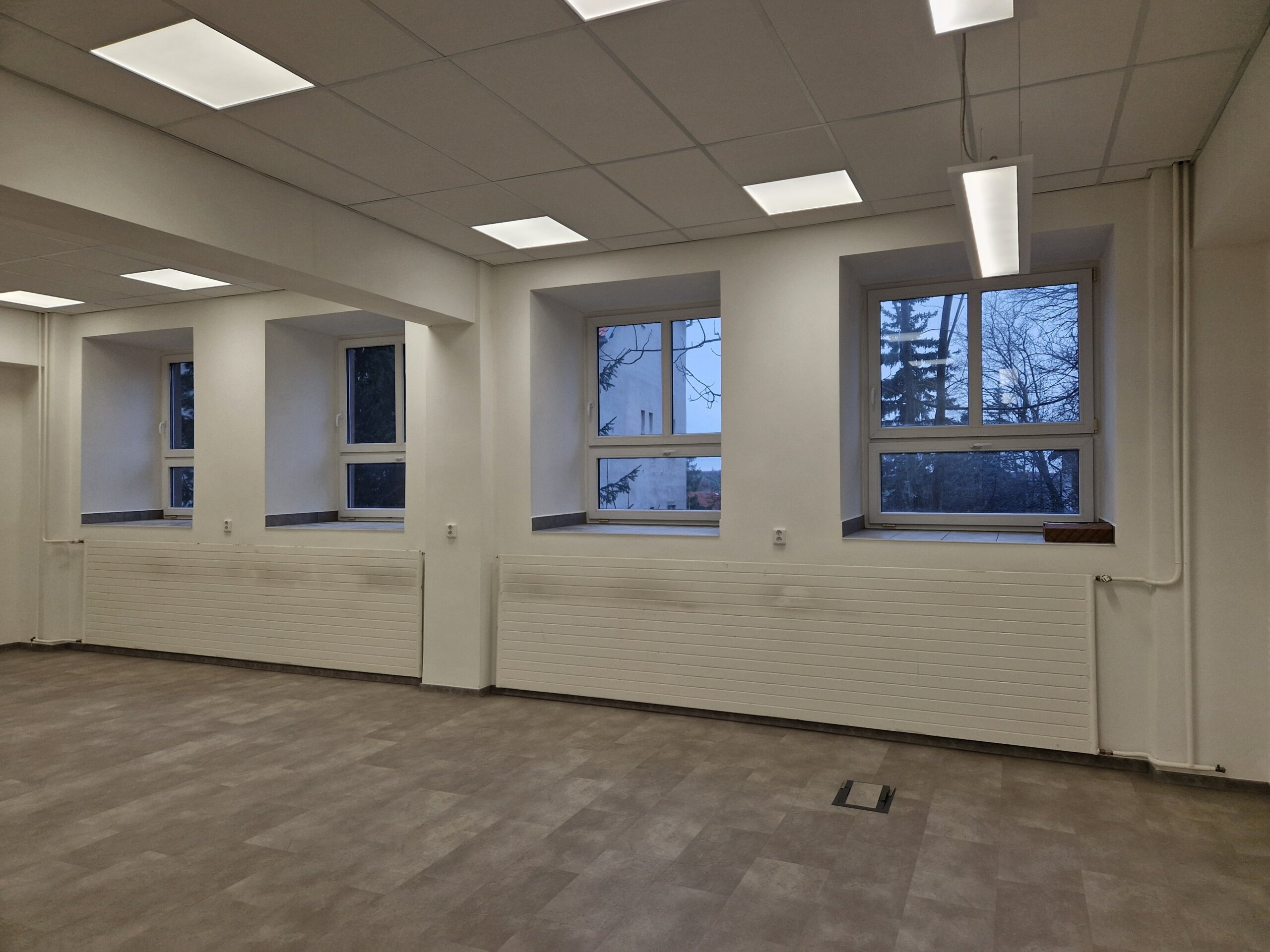

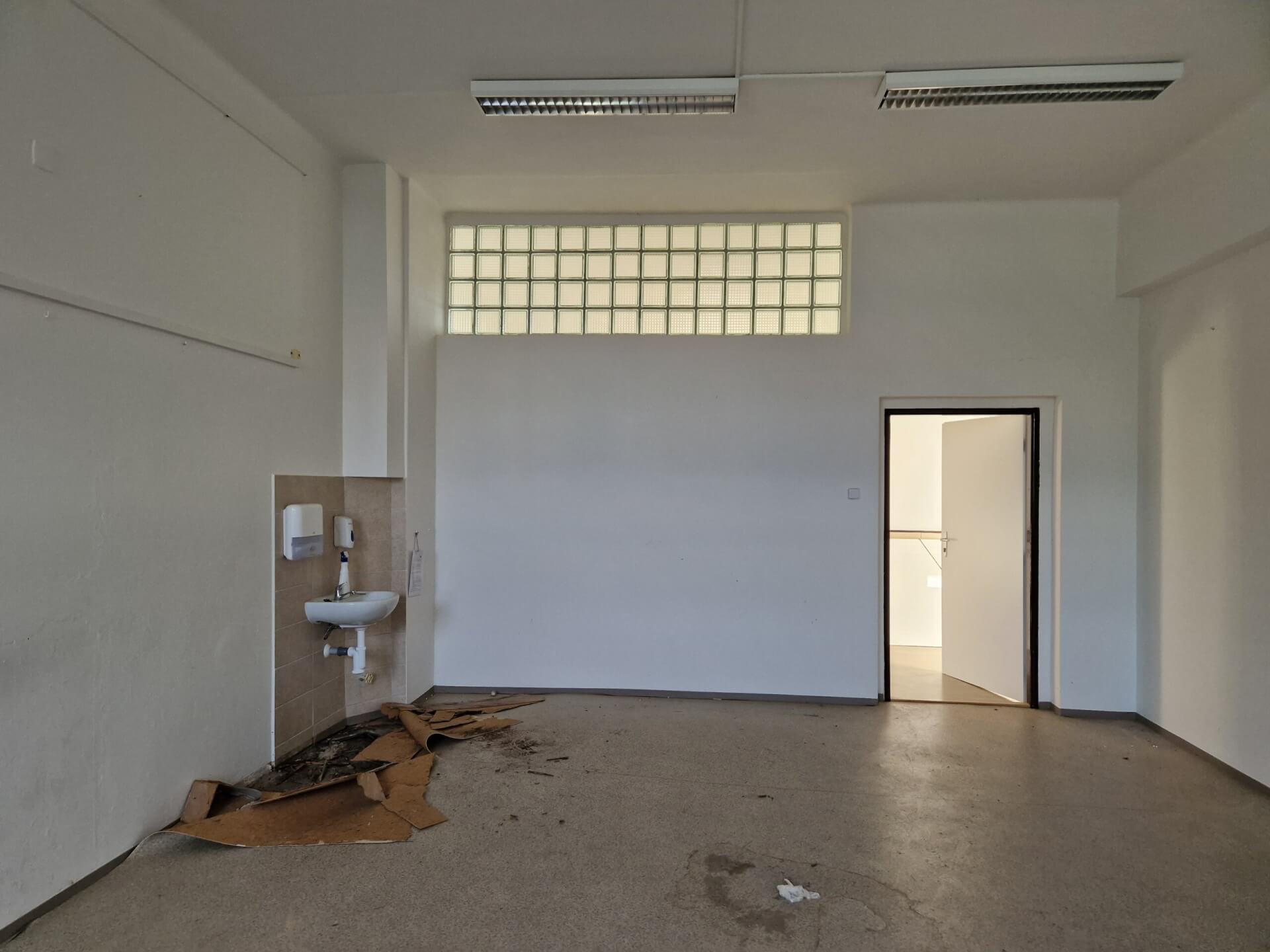

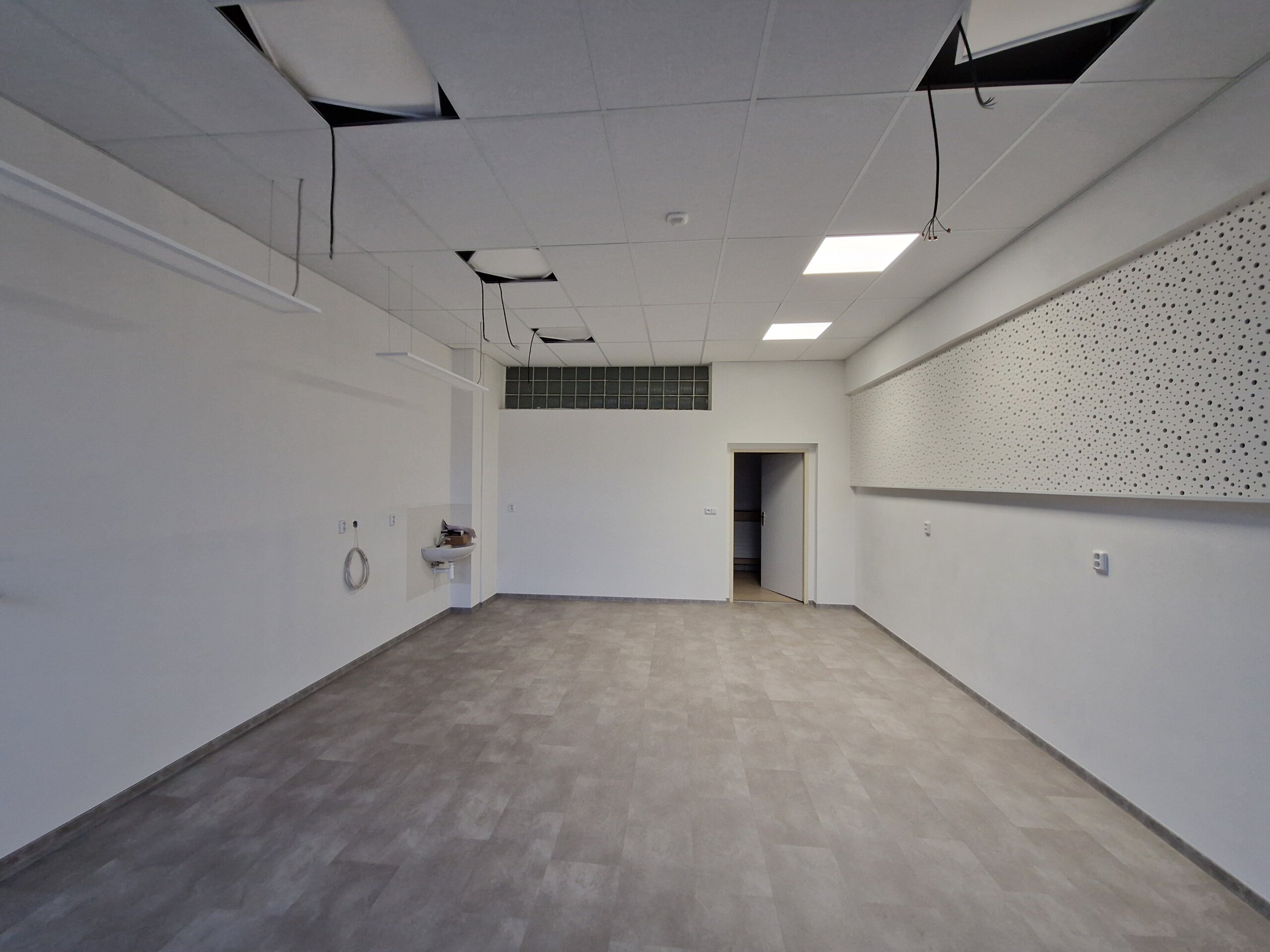

Stav 11.1. 2024
Učebna 204 - Malá učebna - Často nazývaná "s boulí"
Učebna byla celkově vybydlená. Stěny a podlahy byly vlhké a v rohu místnosti během loňského roku vzedmula.
Při rekonstrukci došlo k vykopání podlahy. Bylo odebráno asi 40 cm zásypu podlahy. Prostor byl vysypán kameny a umístěna odvětrávací trubka napojena komín, kam byla umístěna odvětrávací plastová trubka.
Další vrstva je betonová podlaha, která byla odizolována proti radonu asfaltovými pásy. Podlaha byla vyrovnána suchým podlahovým systémem.
V místnosti došlo k rekonstrukci odpadního a vodovodního potrubí (včetně napojení sousední učebny 205 a teplé vody), umyvadla, kompletně byla přeložena elektroinstalace a datové rozvody včetně chrániček pod budoucí katedru. Stěny byly kompletně oškrábány a znovu vyštukovány včetně nových obkladů parapetů.
K dokončení chybí pouze nainstalovat reklamované předřadníky, dokončit internetové připojení a vybavit učebnu.

Před

Během

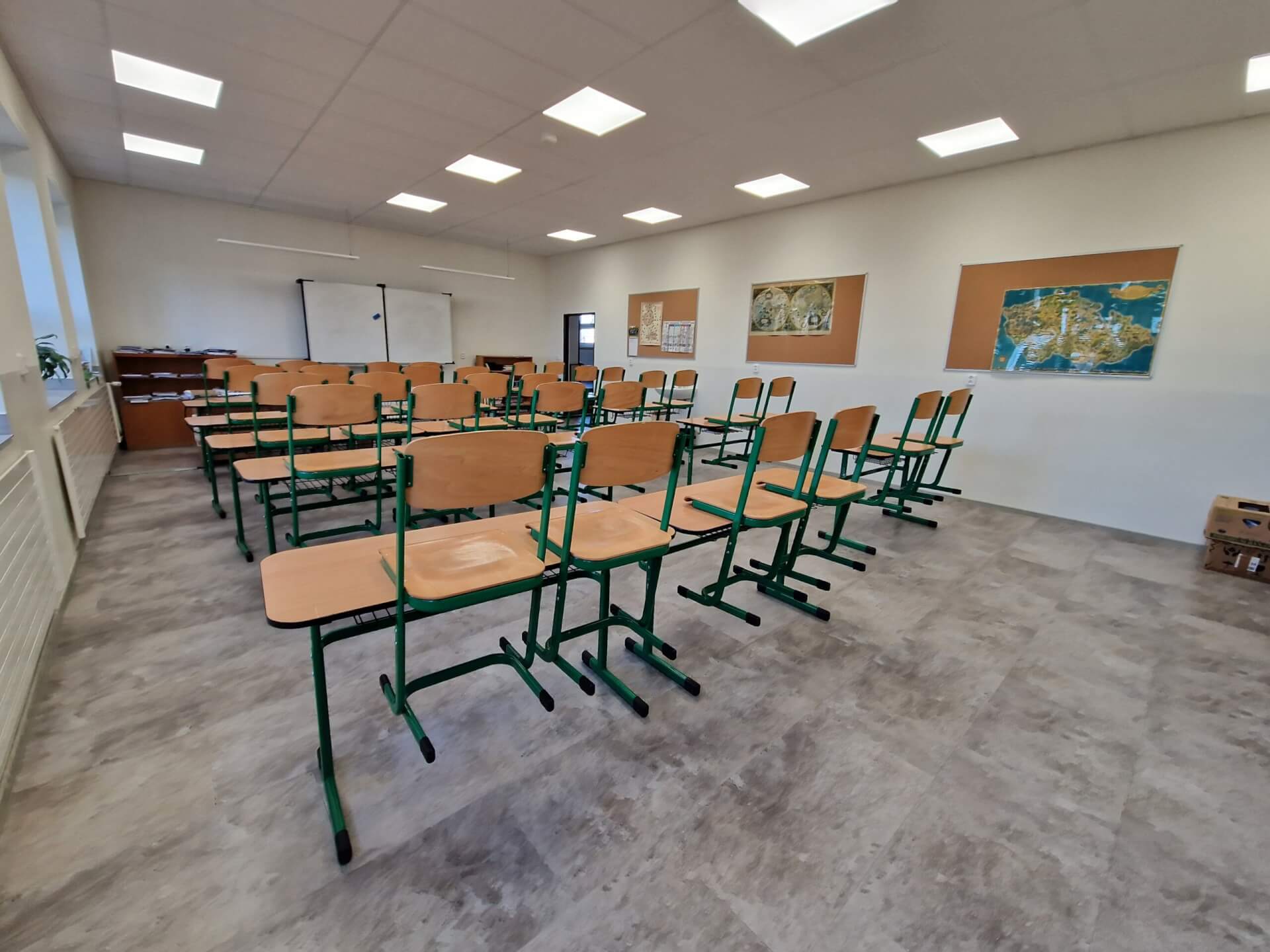

Stav 11.1. 2024
Kabinet 113 - Nově kuchyňka, WC pro osoby s handikepem a úklidová místnost
Podmínkou dotací z IROP je bezbariérovost školy. Obec má již zakoupený schodolez, ale bylo nutné vybudovat WC pro osoby s hendikepem.

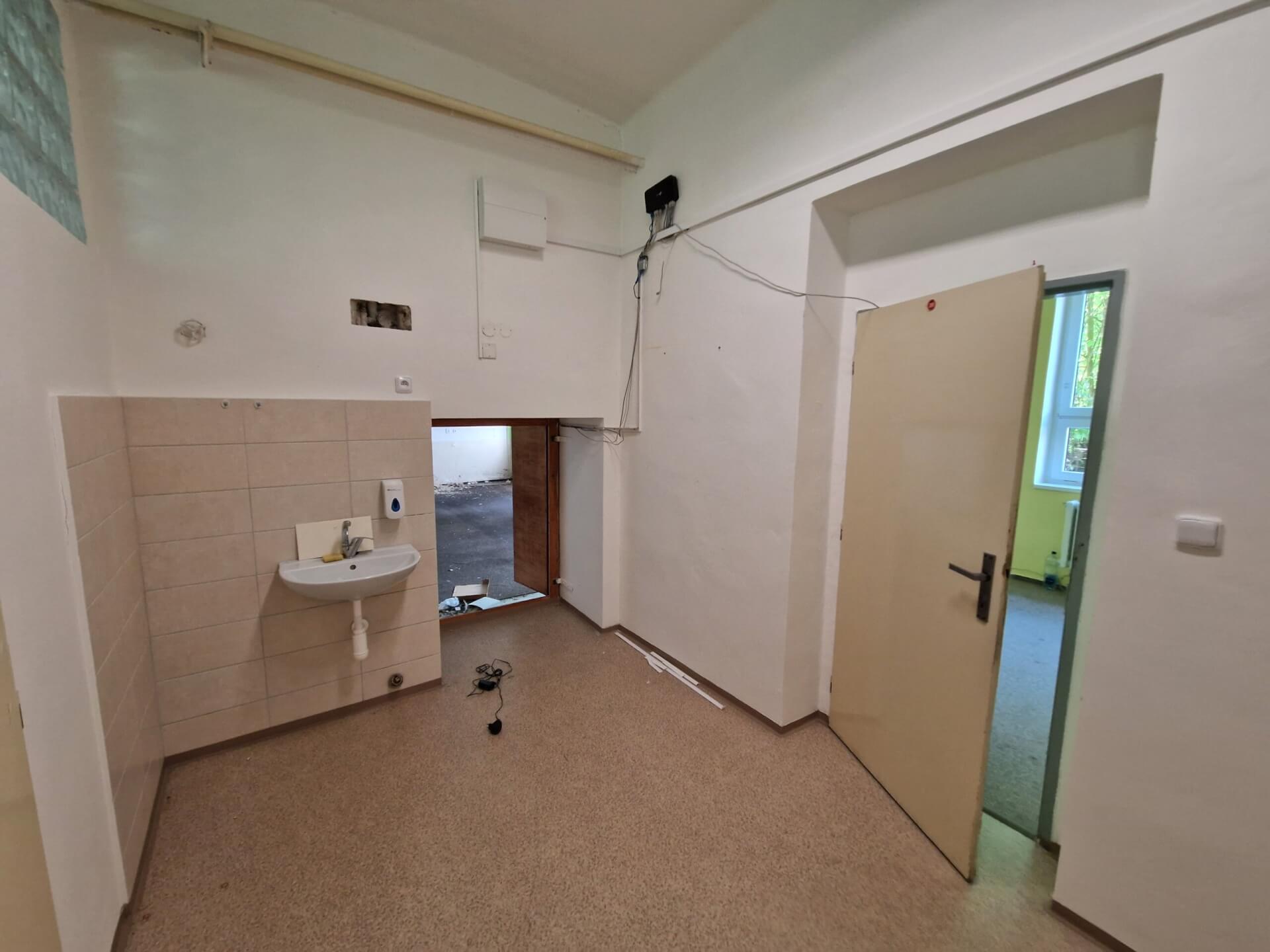

S projektantem bylo zvoleno místo v kabinetě (113). Bylo zachováno rozdělení kabinetu na dvě místnosti. Do zadní části byly vybourány nové dveře z chodby. V prostoru byla umístěna kuchyňka
V polovině přední části bylo vybudováno invalidní WC a v druhé části úklidová místnost s novými dveřmi do chodby. Byl zazděný průchod do sousední učebny. V obou místnostech je nový podhled, dlažba na podlaze.
V obou místnostech došlo k vybudování nové elektroinstalace, vodovodu a odpadů
Před

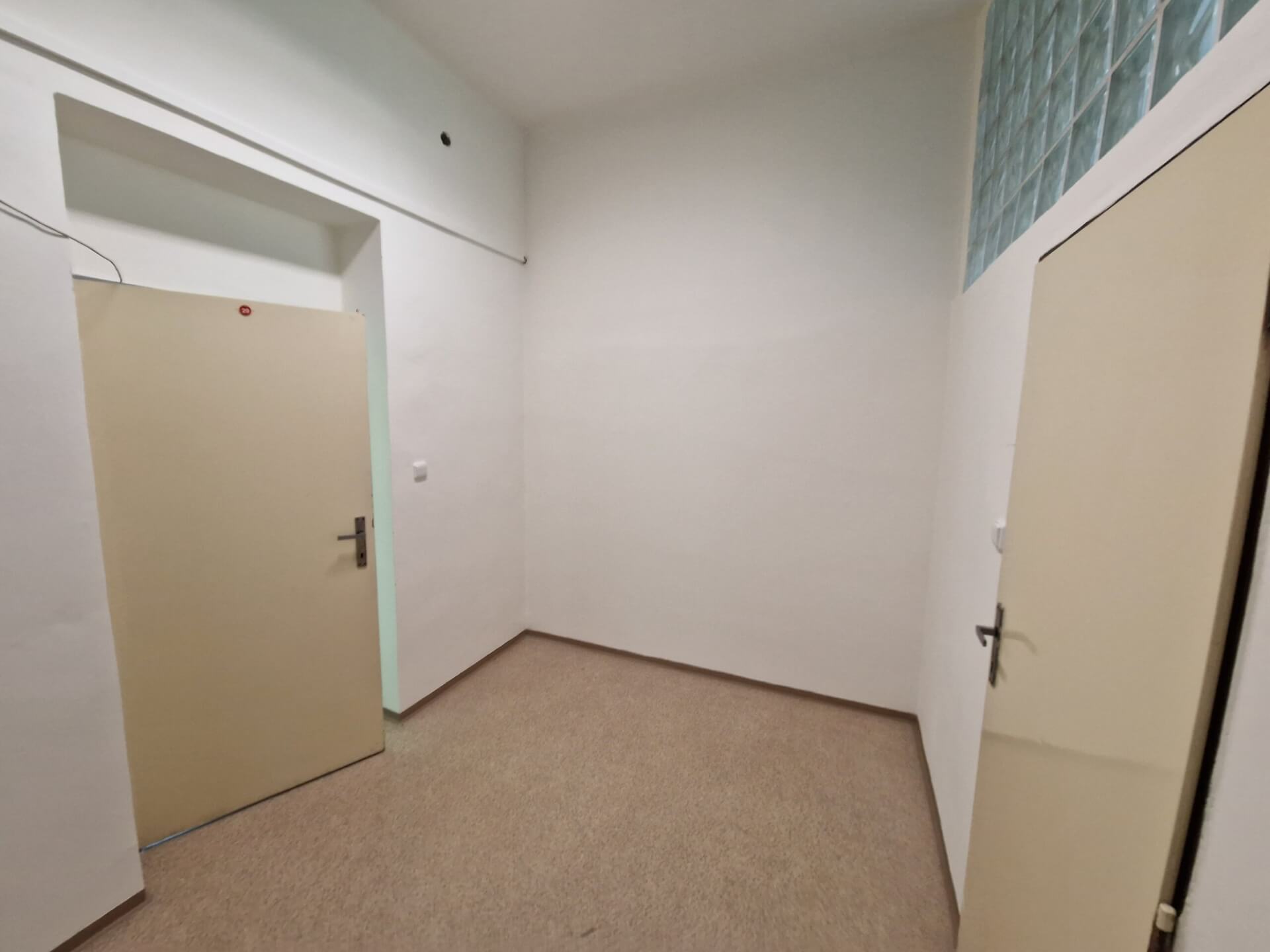

Během

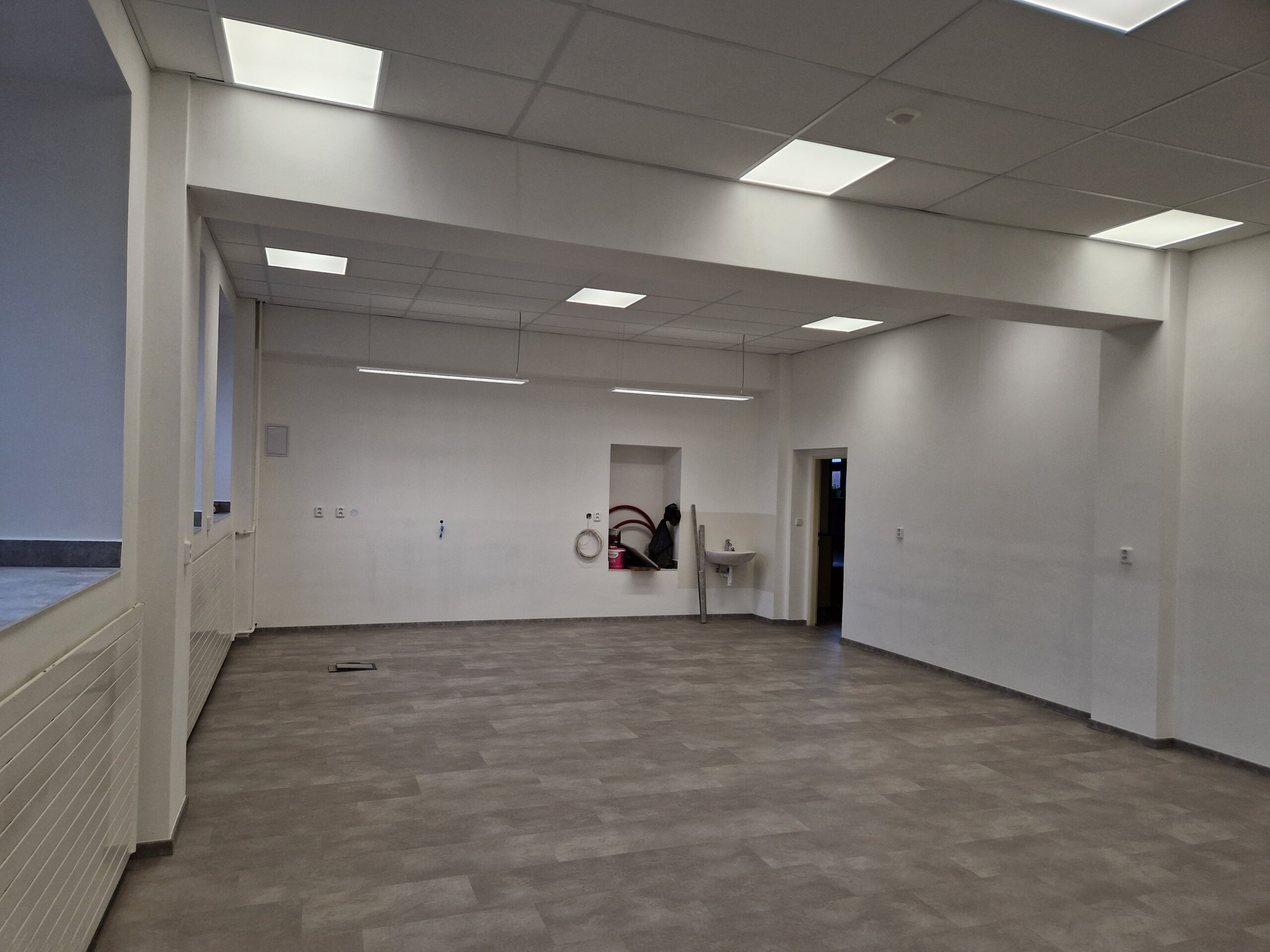

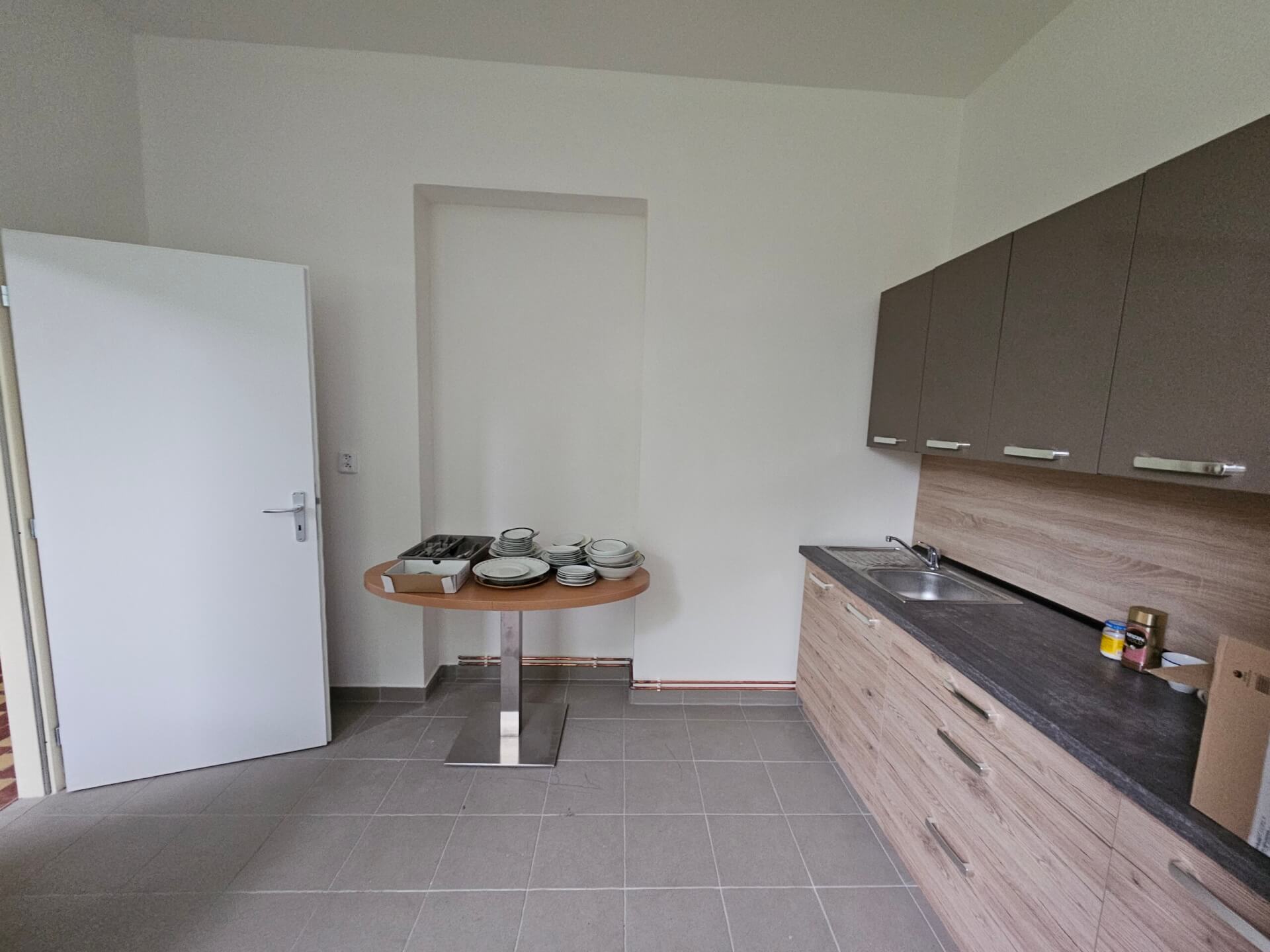

Stav po dokončení
Učebna 203 - rohová v 1. patře
Vzhledem k velkým zásahům do vodovodního a kanalizačního potrubí a rekonstrukci stoupaček jsme se rozhodli provést kompletní rekonstrukci této učebny.

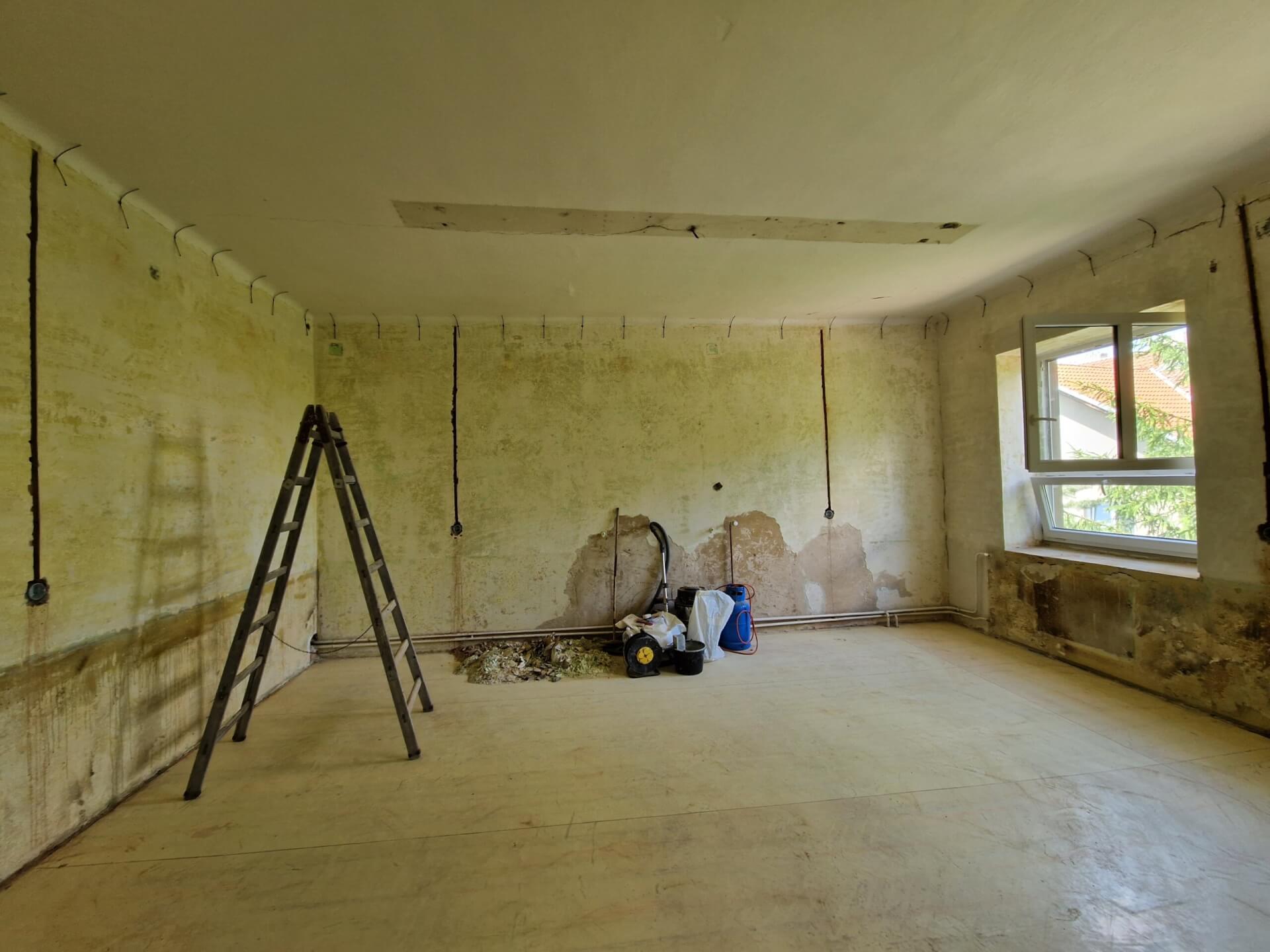

Byly opáleny olejové barvy, vybourána křivá parketová podlaha, kompletně provedená přeložka elektroinstalace a datových sítí.
V místnosti byl také nainstalován akustický strop s LED osvětlením.

Před

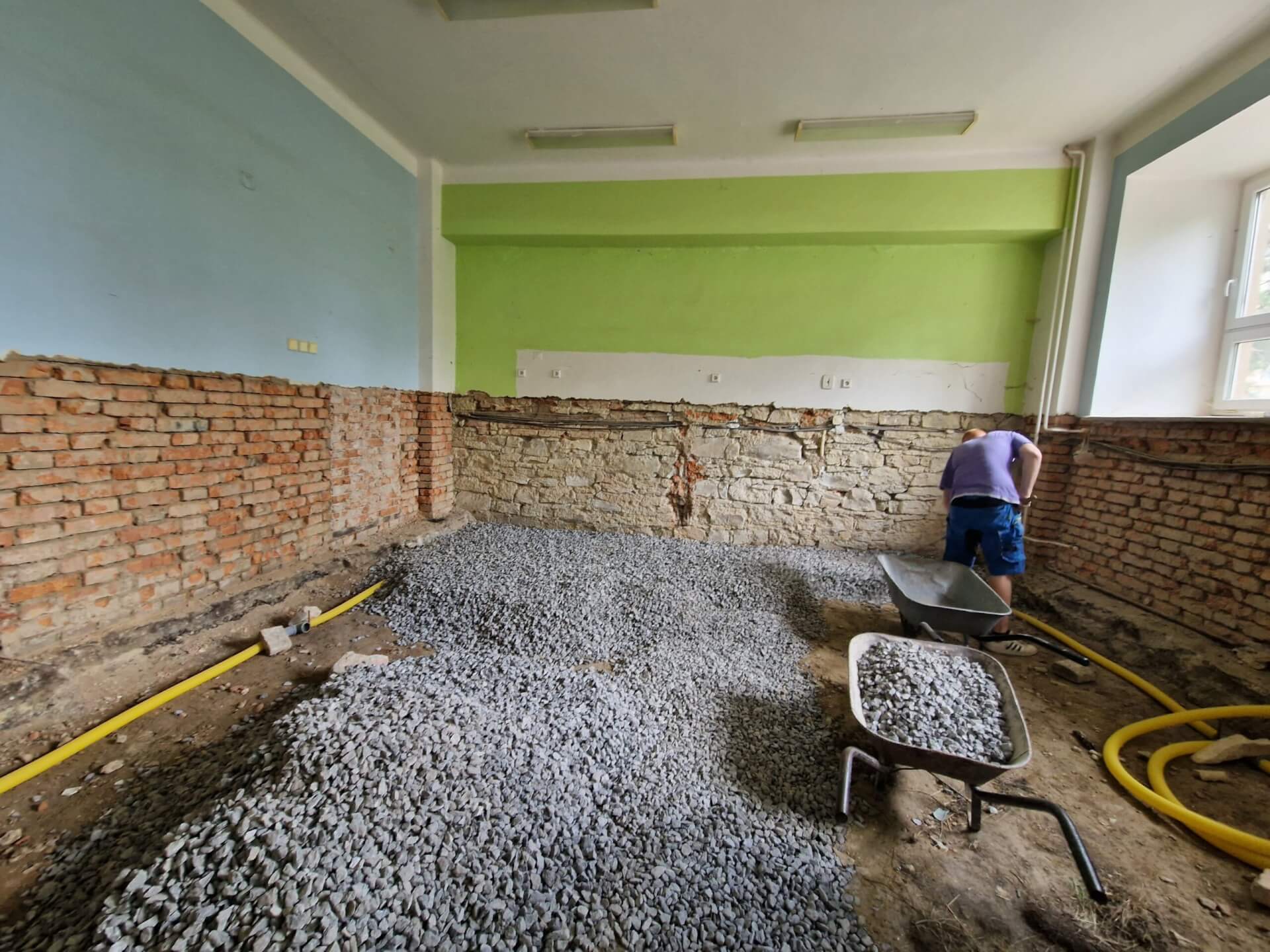

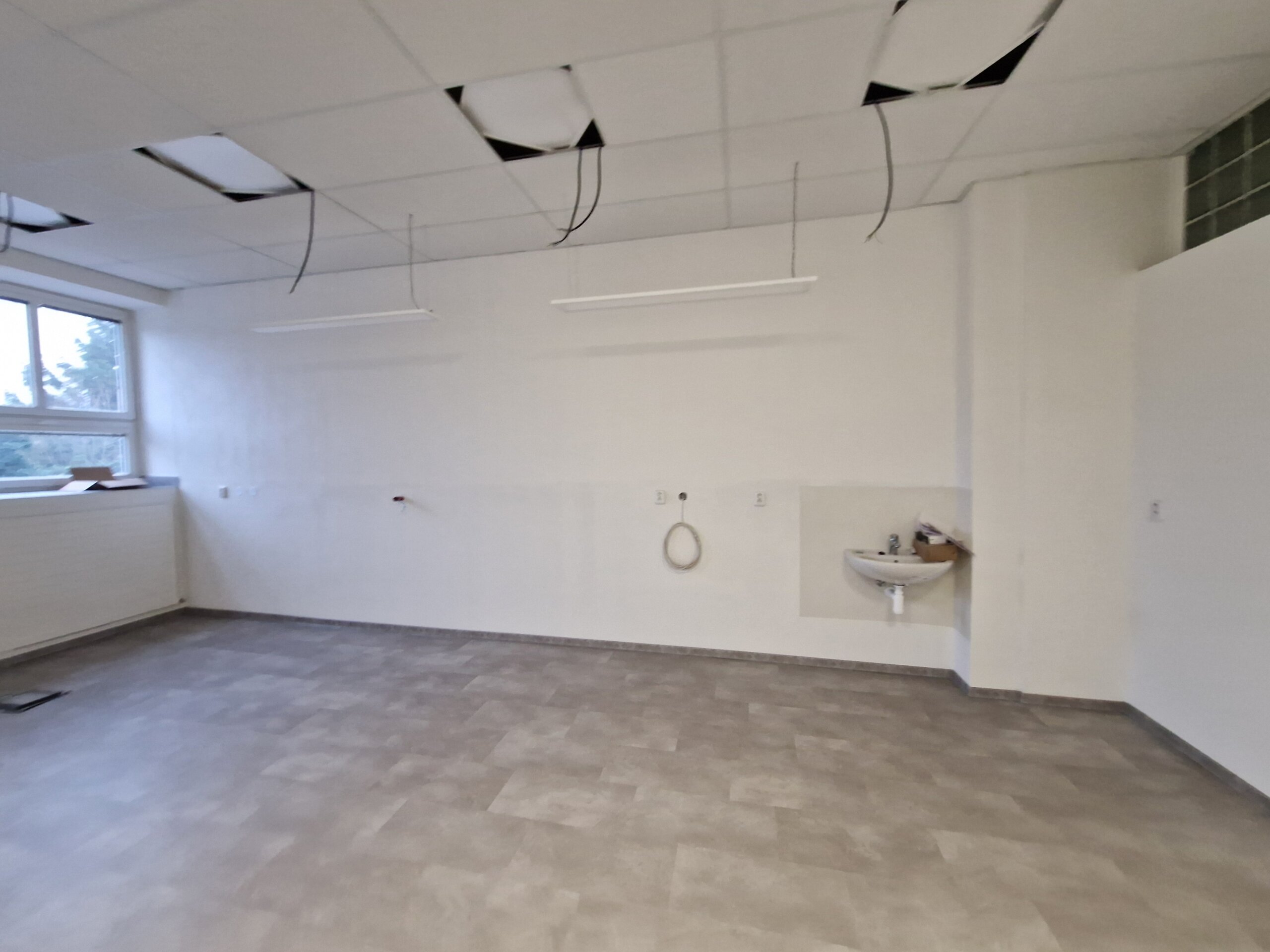

Během

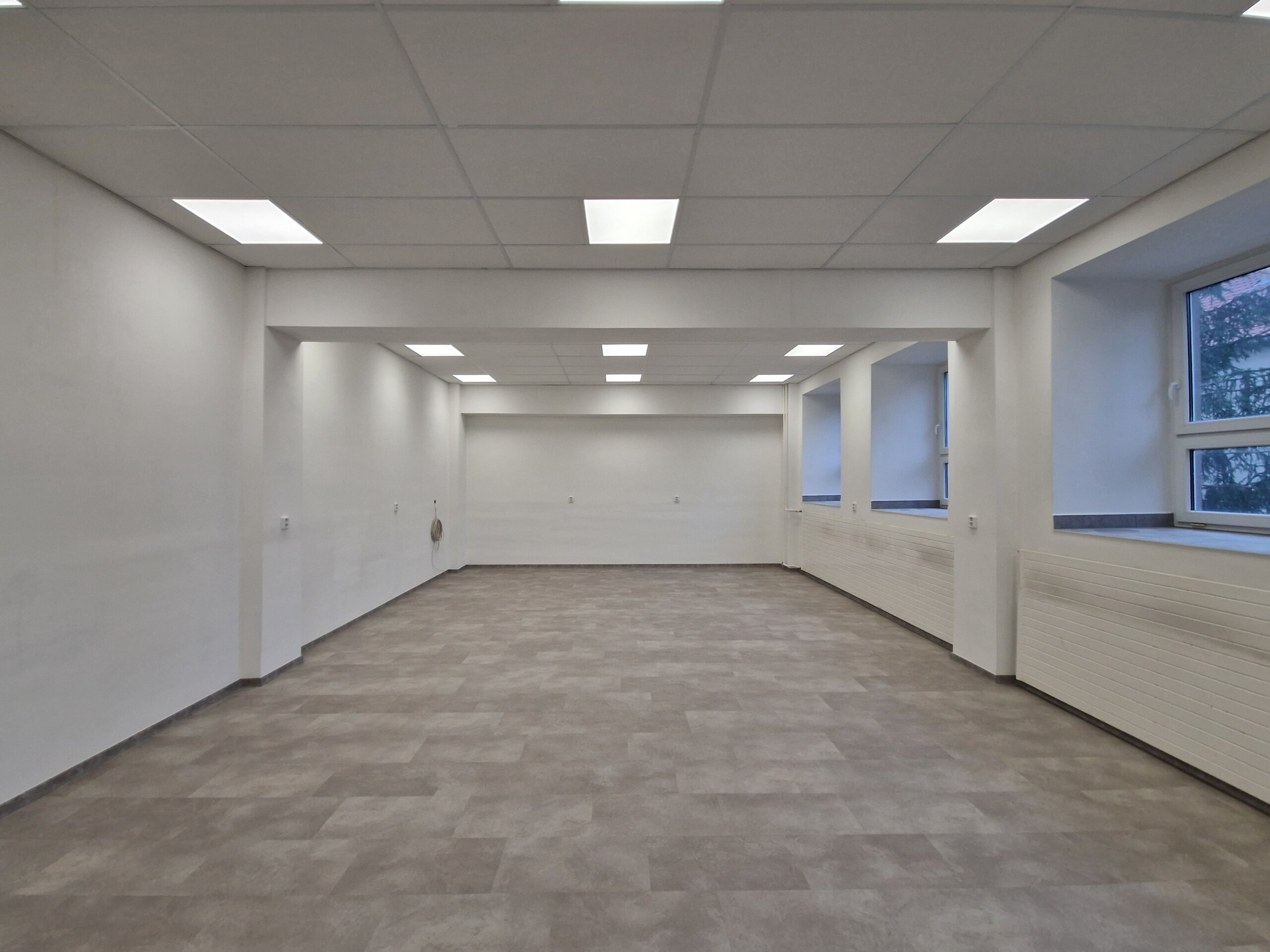

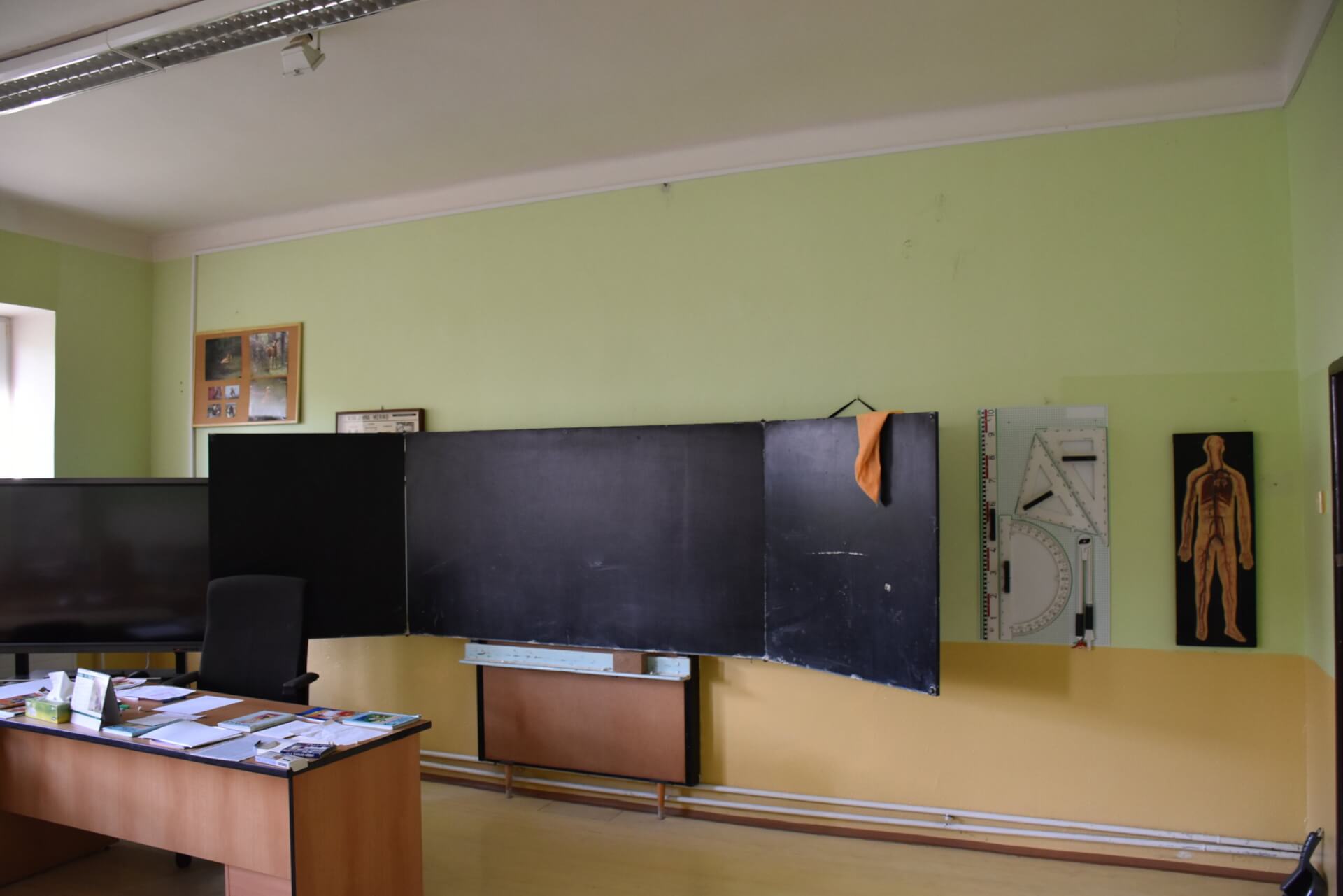

Stav po dokončení
Učebna 203 - rohová v 1. patře
Vzhledem k velkým zásahům do vodovodního a kanalizačního potrubí a rekonstrukci stoupaček jsme se rozhodli provést kompletní rekonstrukci této učebny. Do této učebny byla nakonec přestěhována odborná přírodovědná učebna. Proto muselo dojít k přípravě pro vodovod a odpadní kanalizaci a také elektrický a internetový přívod do lavic a nábytku.
Byly opáleny olejové barvy, vybourána křivá parketová podlaha, kompletně provedená přeložka elektroinstalace a datových sítí.
V místnosti byl také nainstalován akustický strop s LED osvětlením.
Před

Během

Stav po dokončení
Rekonstrukce elektroinstalace

Ve starší části budovy došlo ke kompletní obnově elektrických rozvodů pro kabinet 113 (nově kuchyňka a WC), ředitelnu (114), serverovnu pod schody, učebny 203,204, 205, 103, 104, 105.

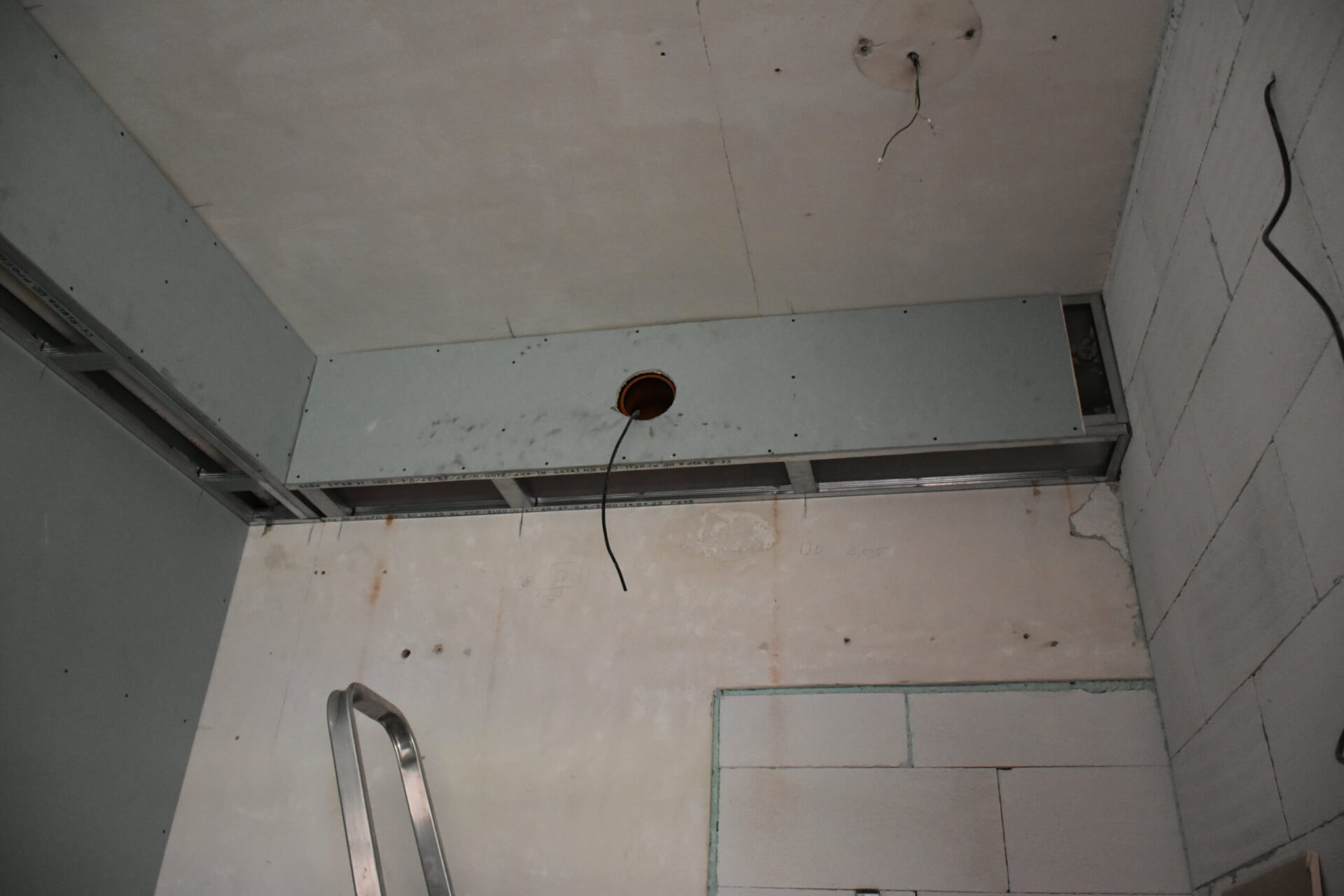

Byly také vyměněny a zrekonstruovány dva nevyhovující elektrické rozvaděče v prostoru schodiště. Třetí rozvaděč byl upraven.

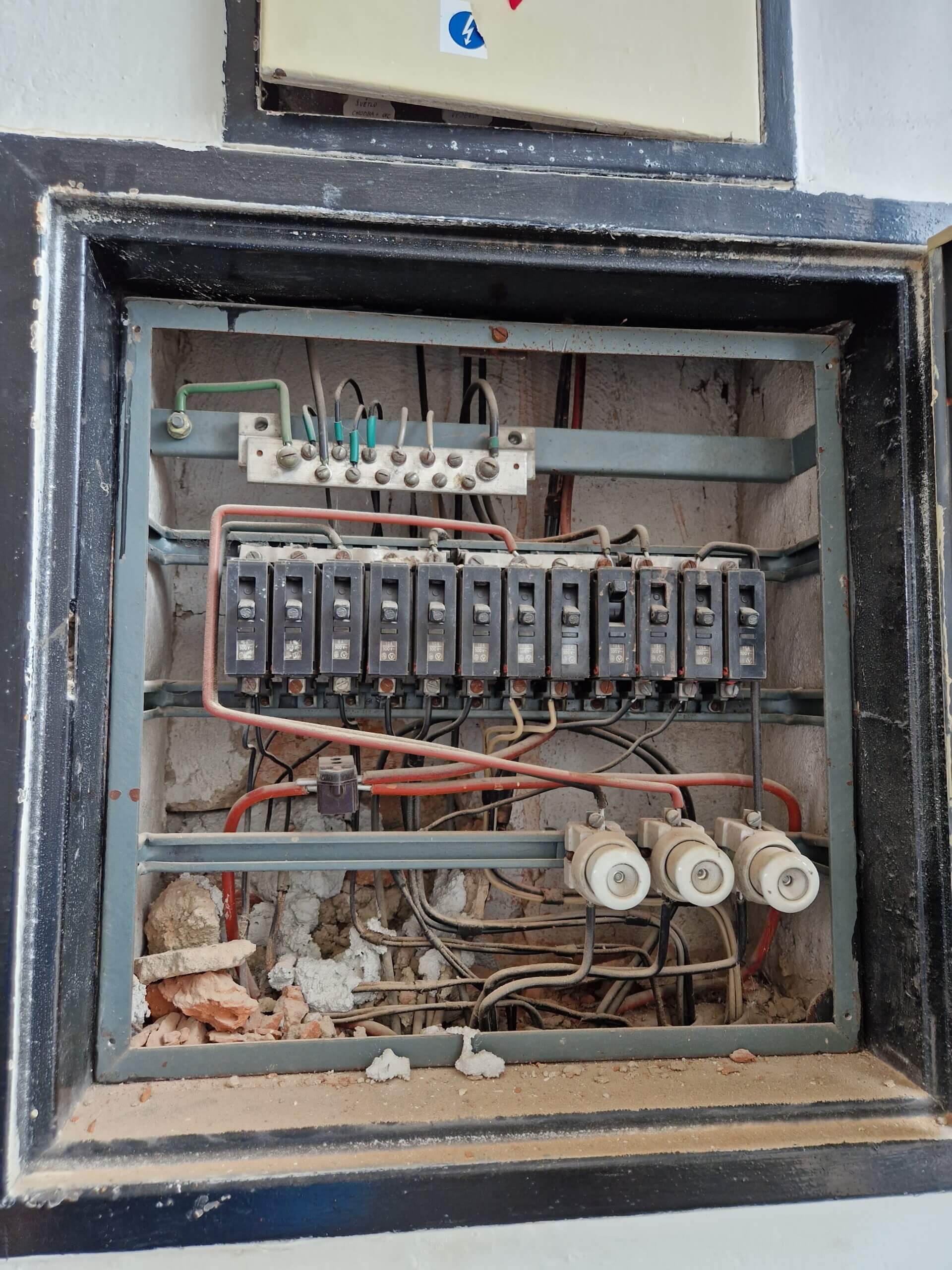

Před

Kompletní rekonstrukce datových sítí
Když obec převzala budovu, datové kabely v mnohých třídách byly přestříhány. Dle měření vyšlo, že zbývající rozvody jsou v dezolátním stavu.
Proto došlo ke kompletní výměně datových sítí v celé budově (cca 3 km). V rekonstruovaných učebnách byly ve zdi, ve zbylých místnostech v lištách. Na každém patře byl umístěn nový rack, pod schody umístěn servery. Mezi racky a serverem je natažené optický kabel.
